ふじみ野ステラ・ウェストの整備
令和5年9月30日にふじみ野ステラ・ウェストが完成しました。

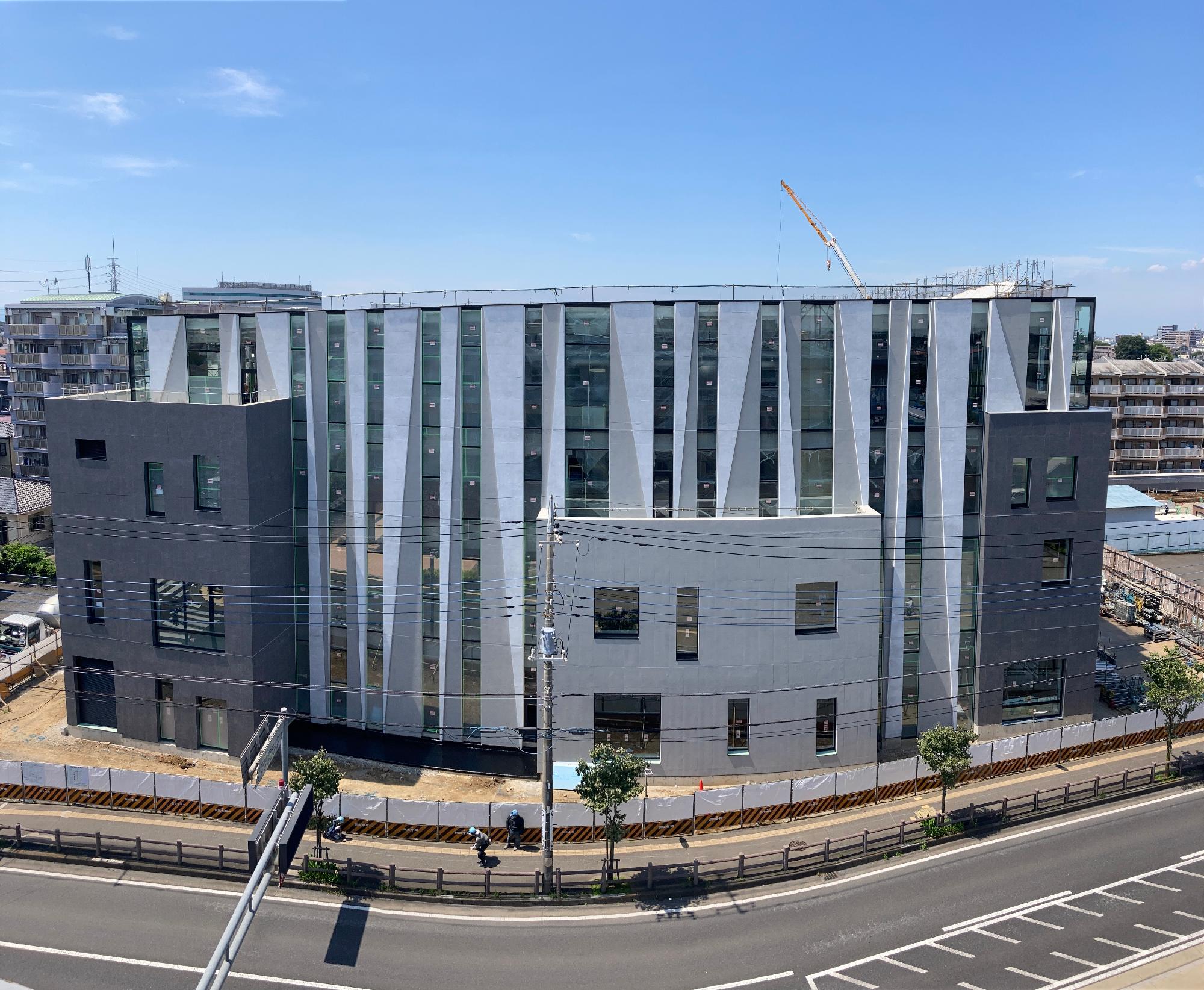

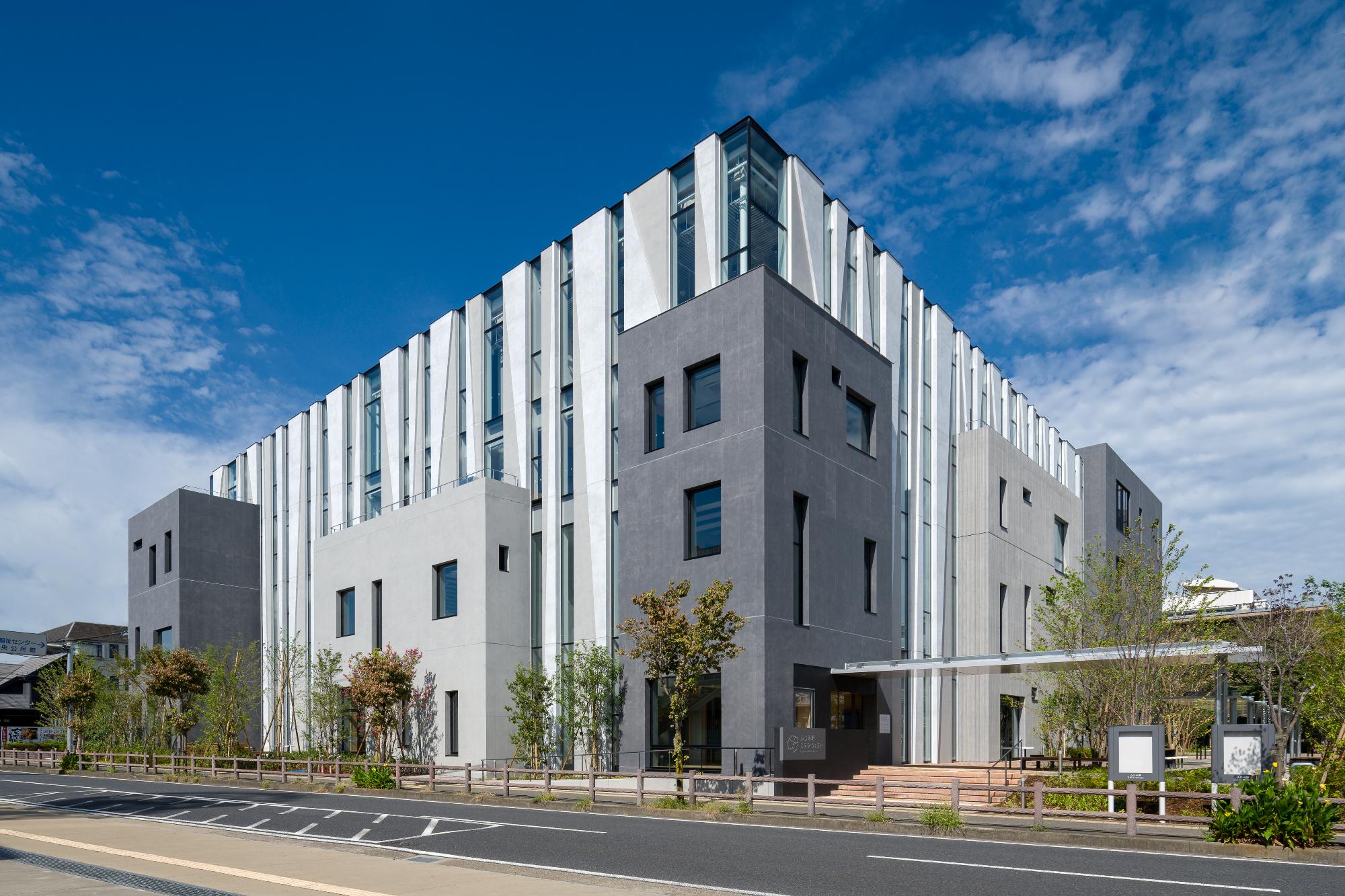

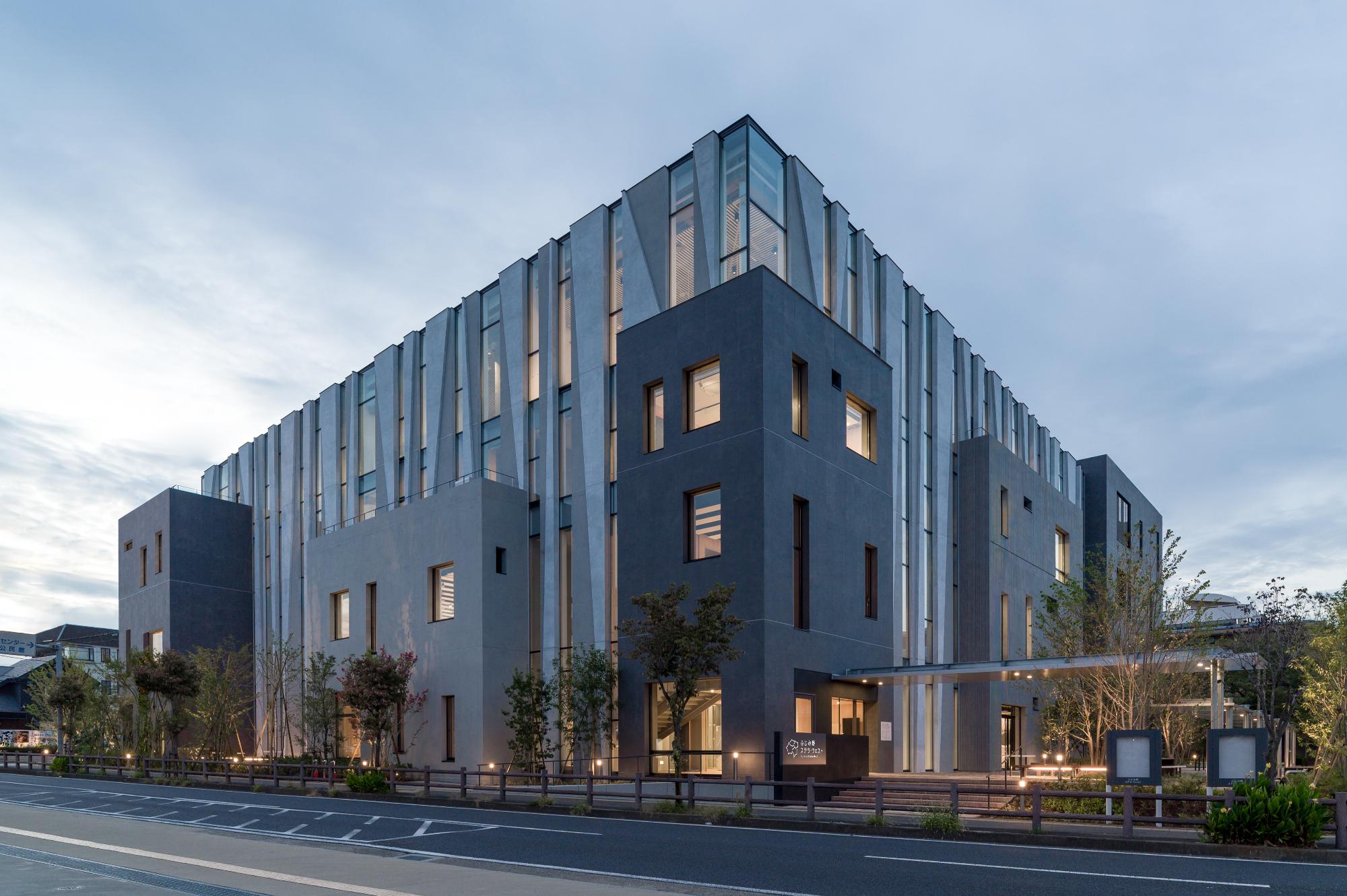

南東側からの外観(夕景)

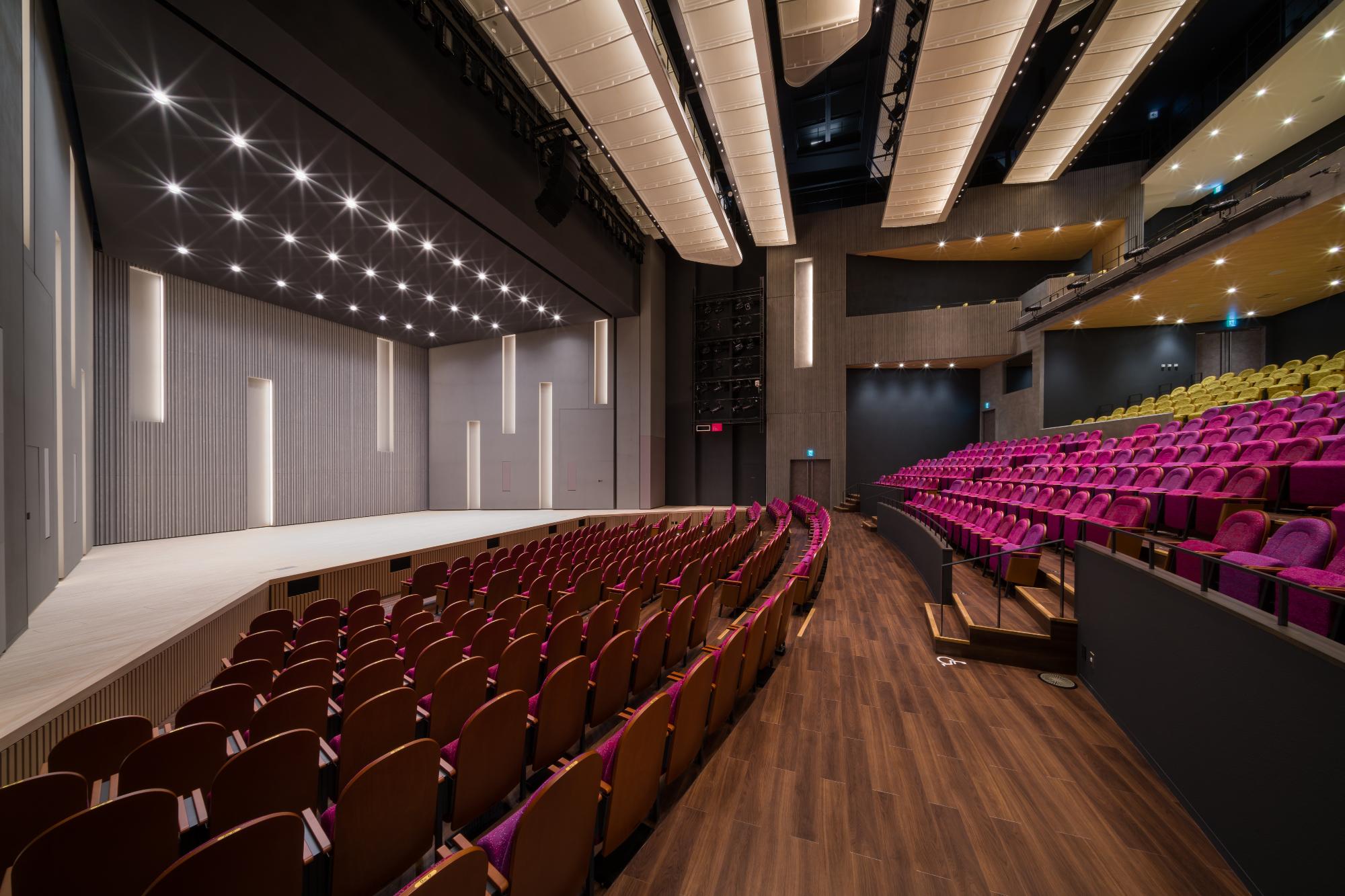

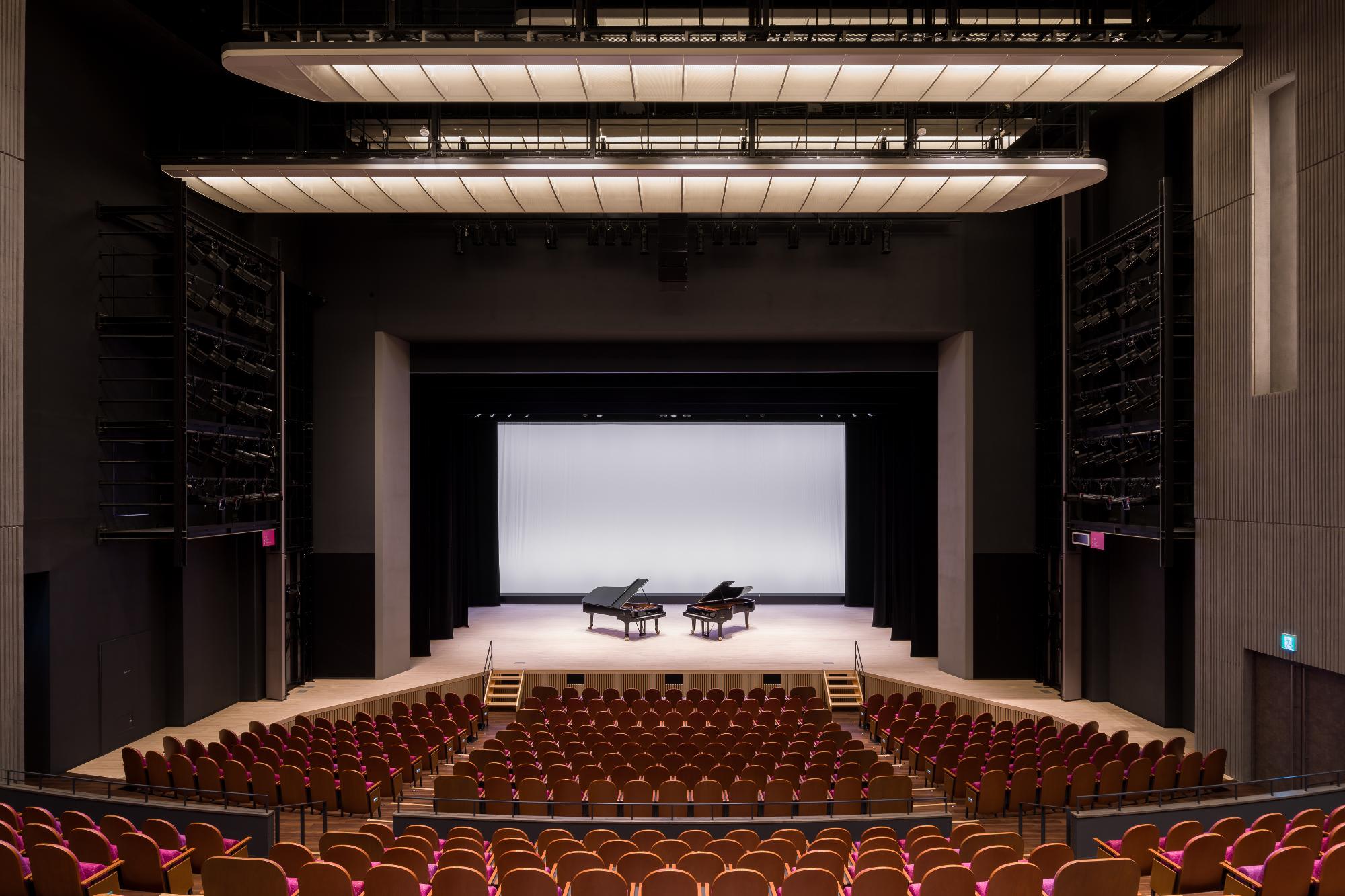

ホール1階席

ホール1階席(フルコンサートピアノ2台設置)

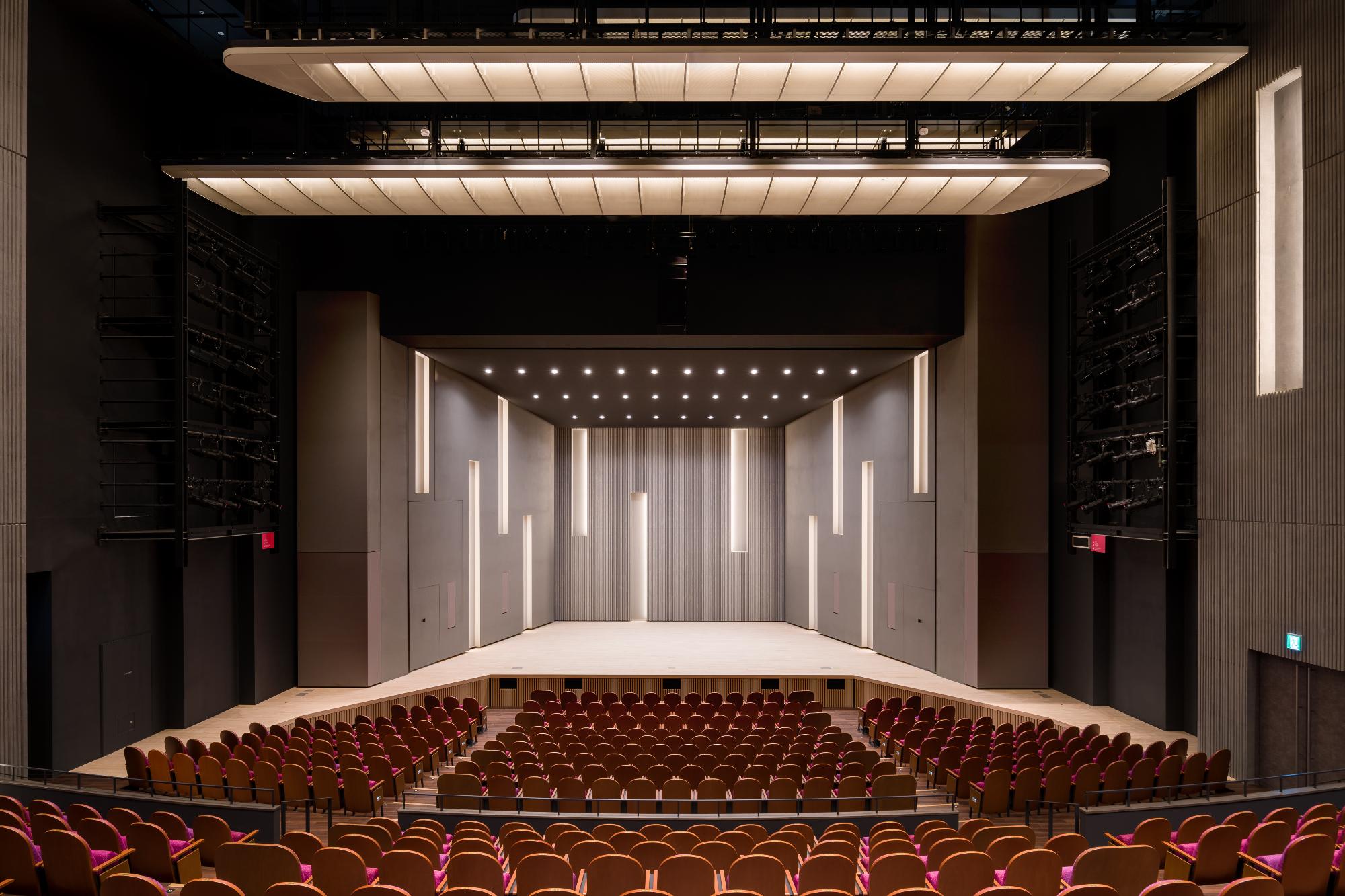

ホール1階席(反射板設置)

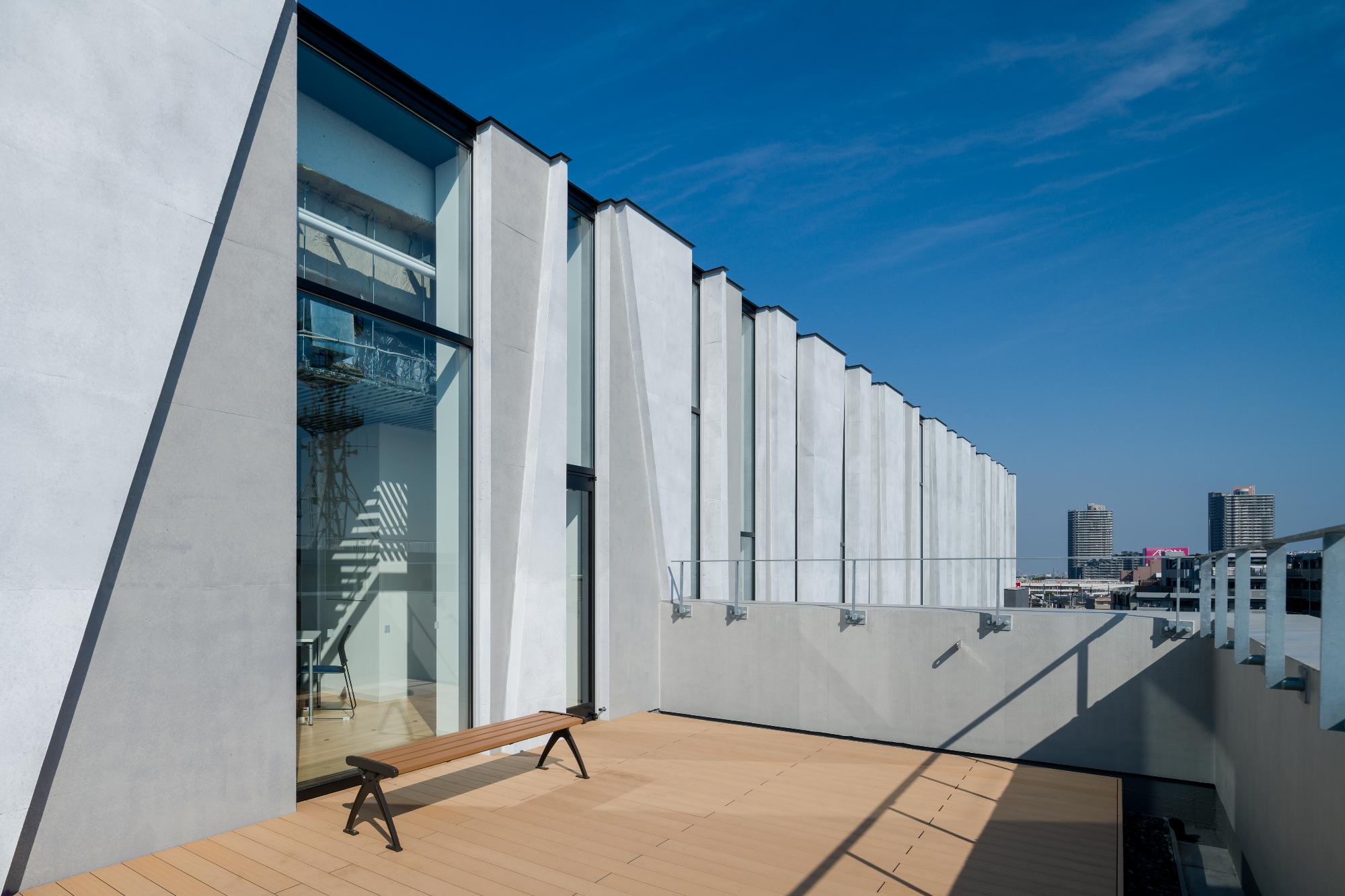

4階図書館屋外テラス

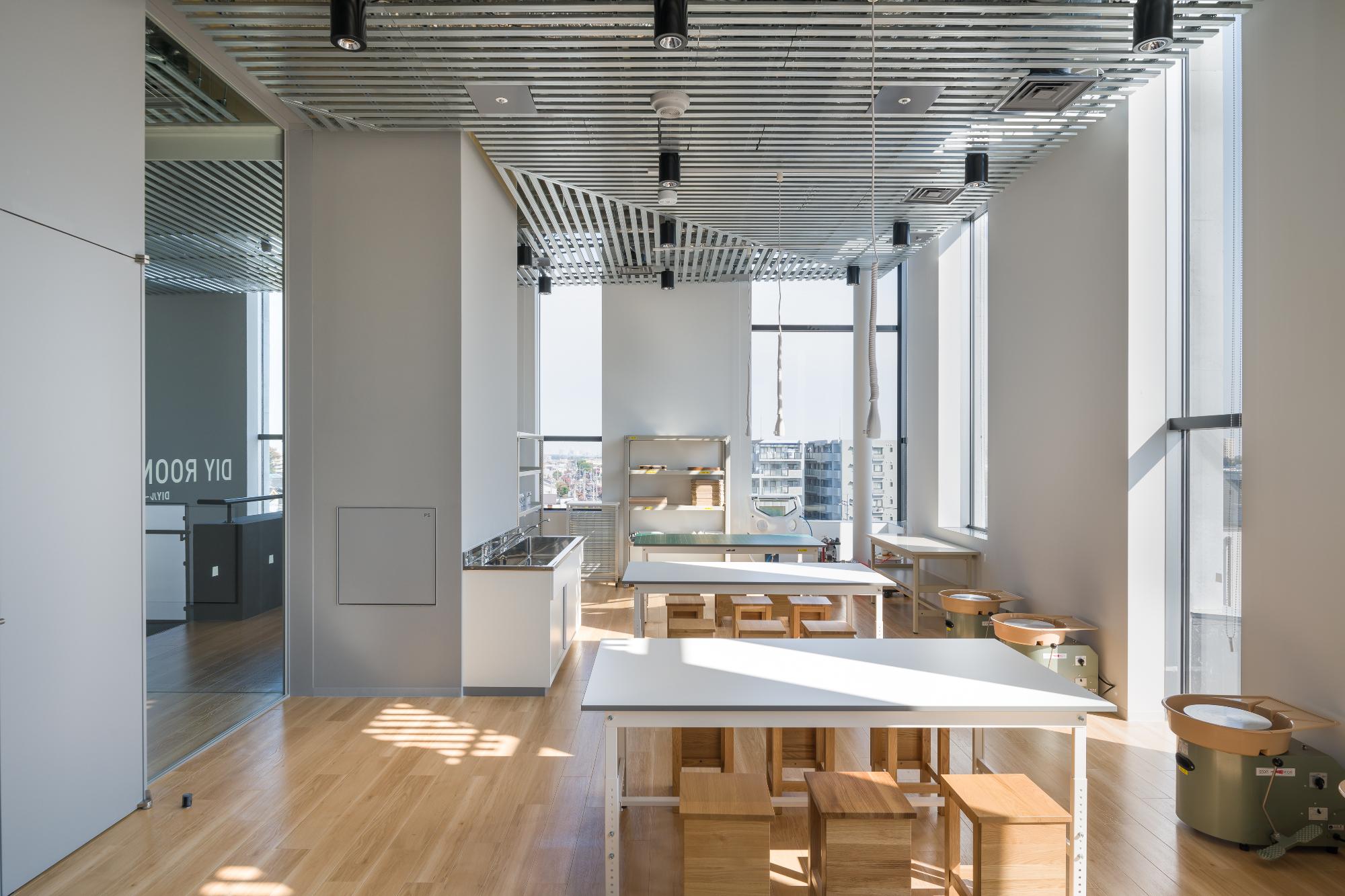

4階DIYルーム

3階スタジオC(ダンス・音楽)

3階図書館(こどものほん)

2階ミーティングルーム

2階図書館とホワイエ

1階大楽屋兼会議室

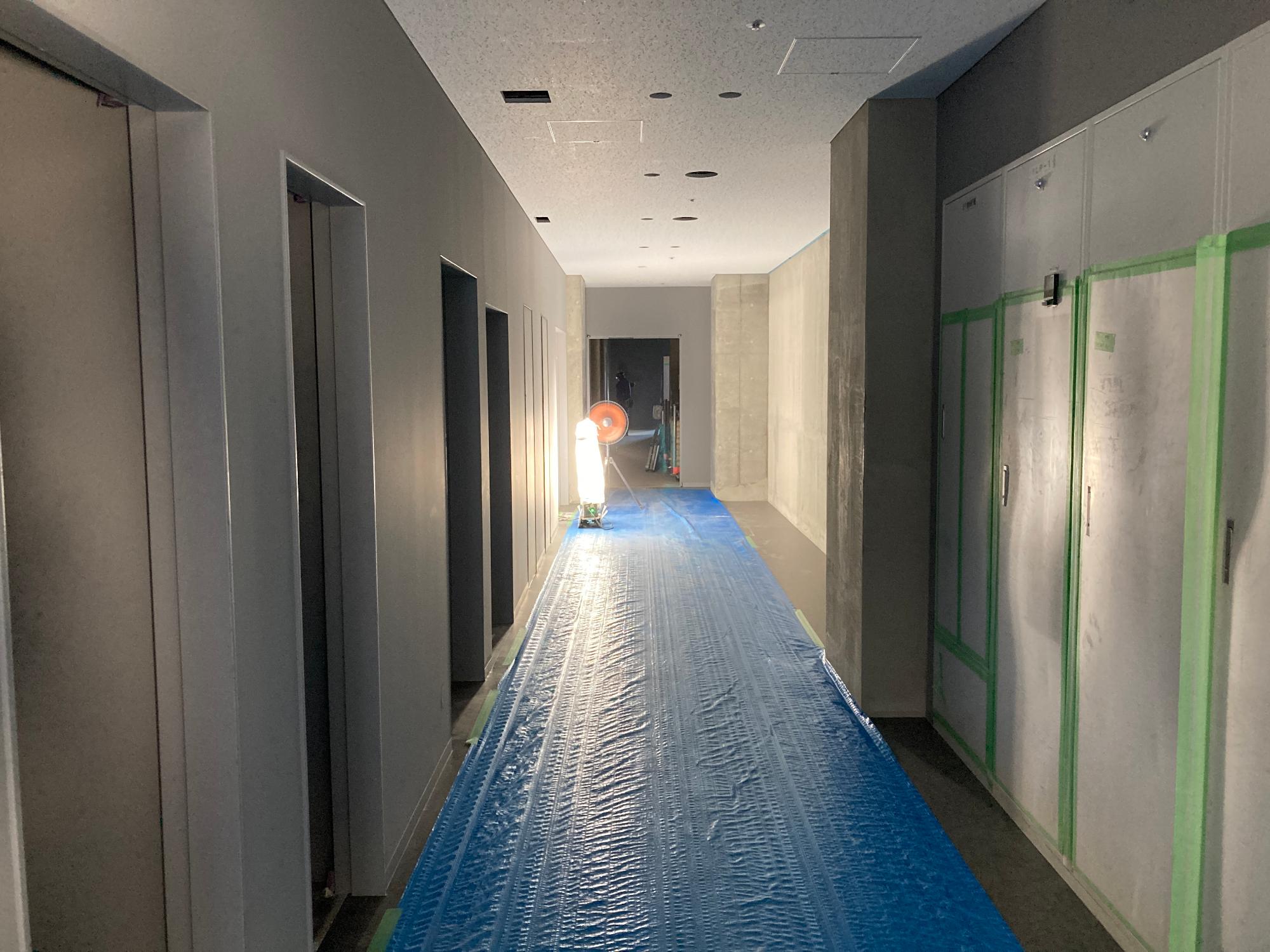

1階エレベータホールとカフェコーナー

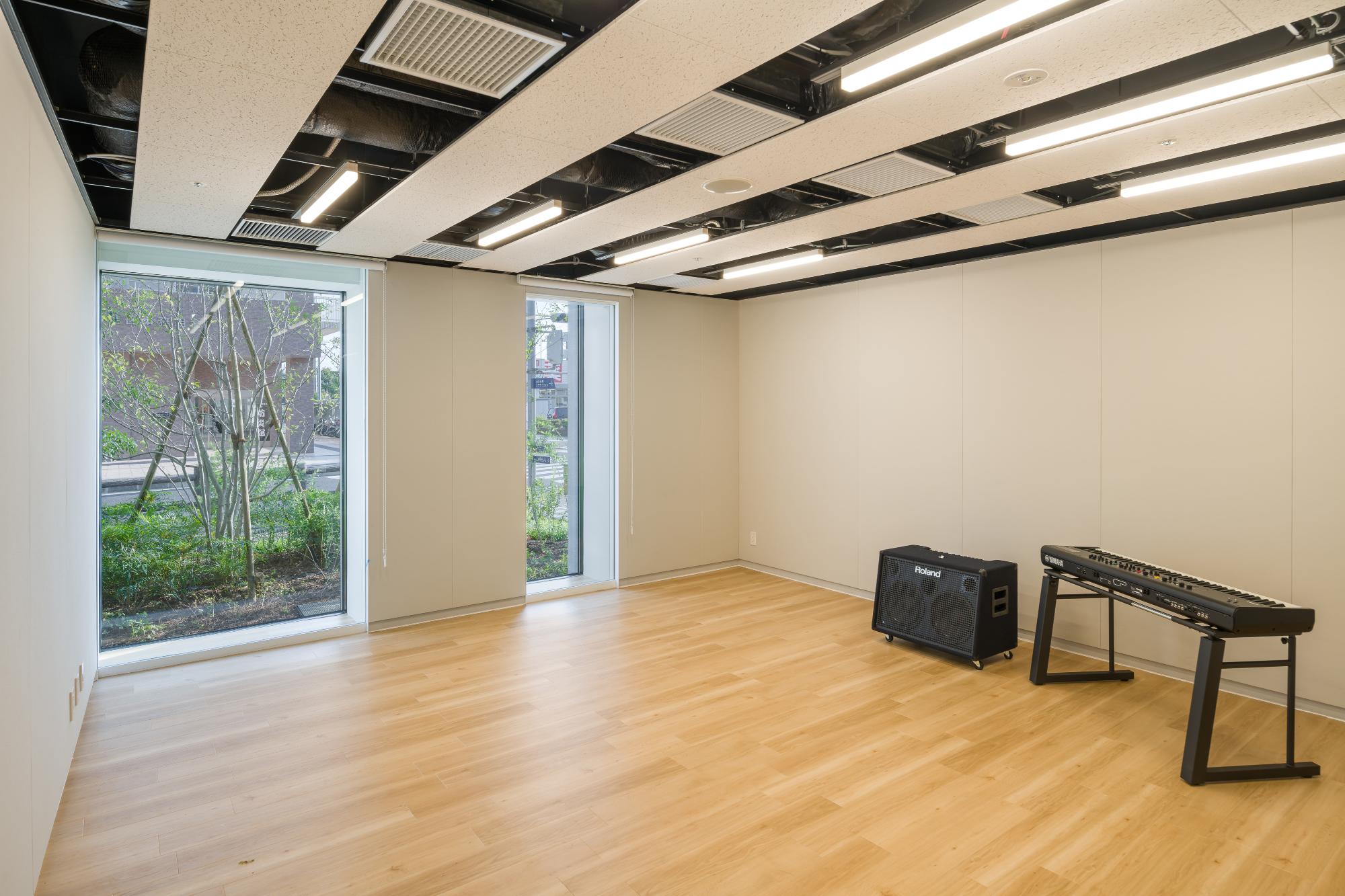

1階スタジオA(音楽・ダンス)

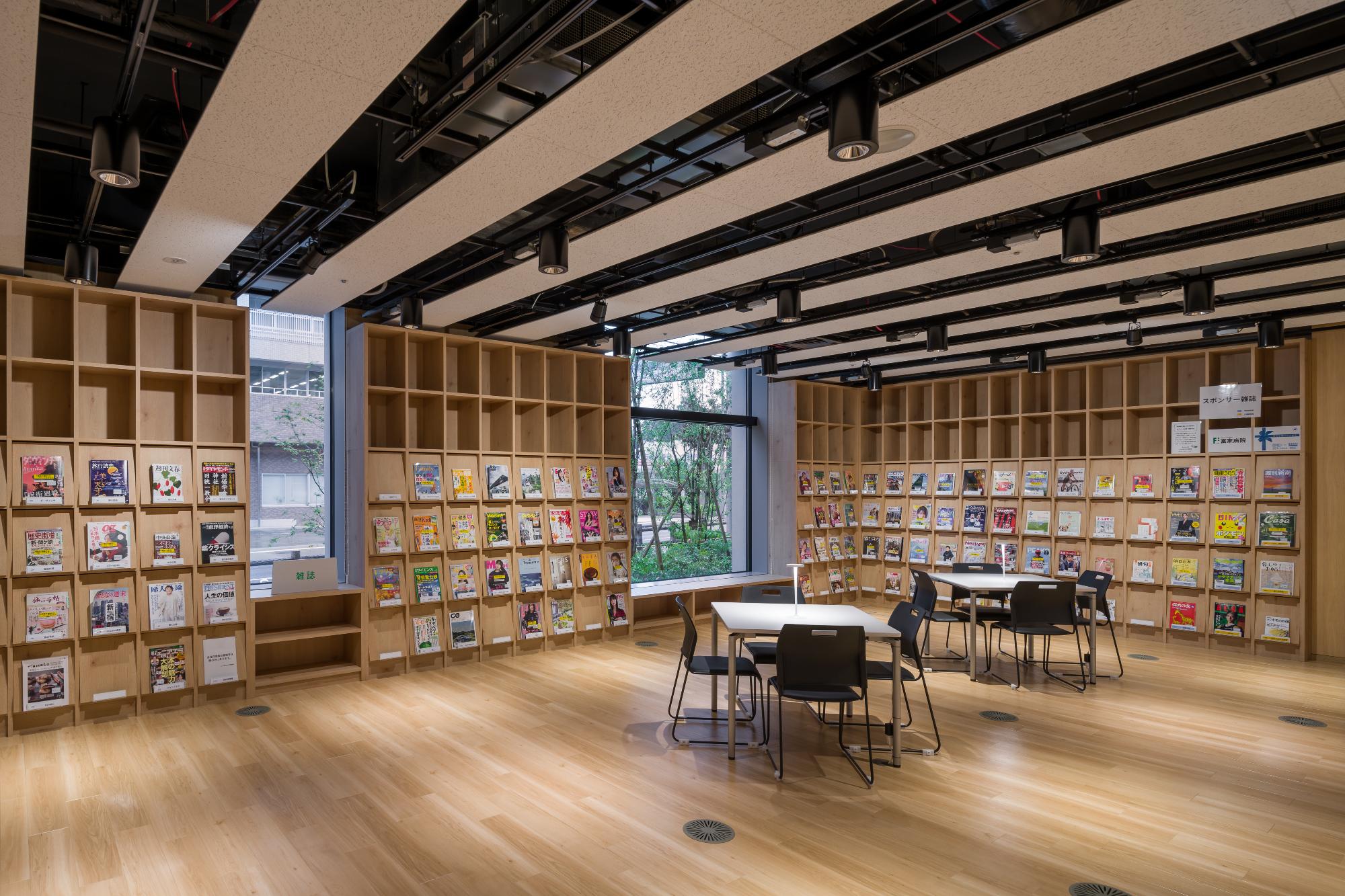

1階雑誌コーナー

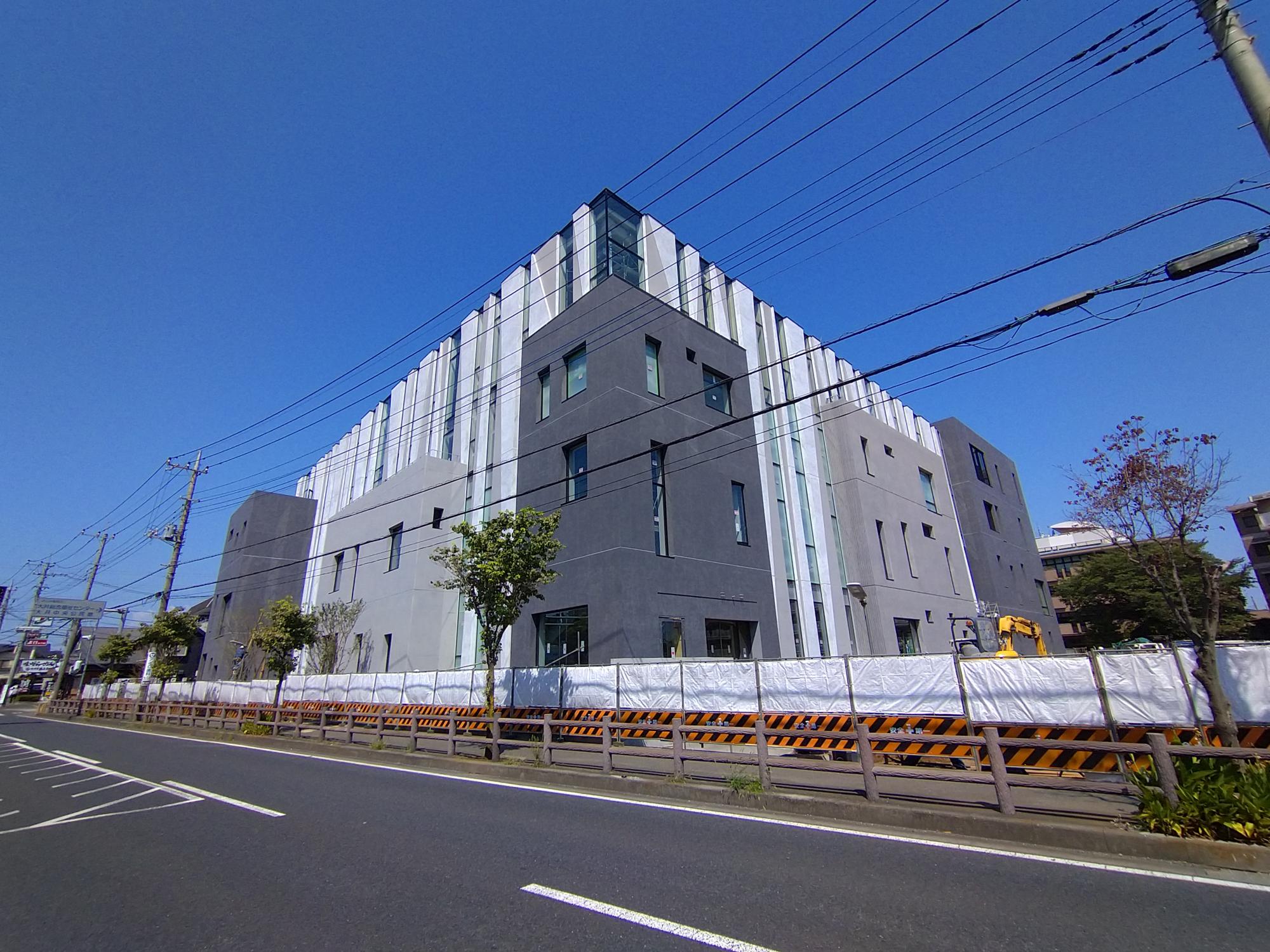

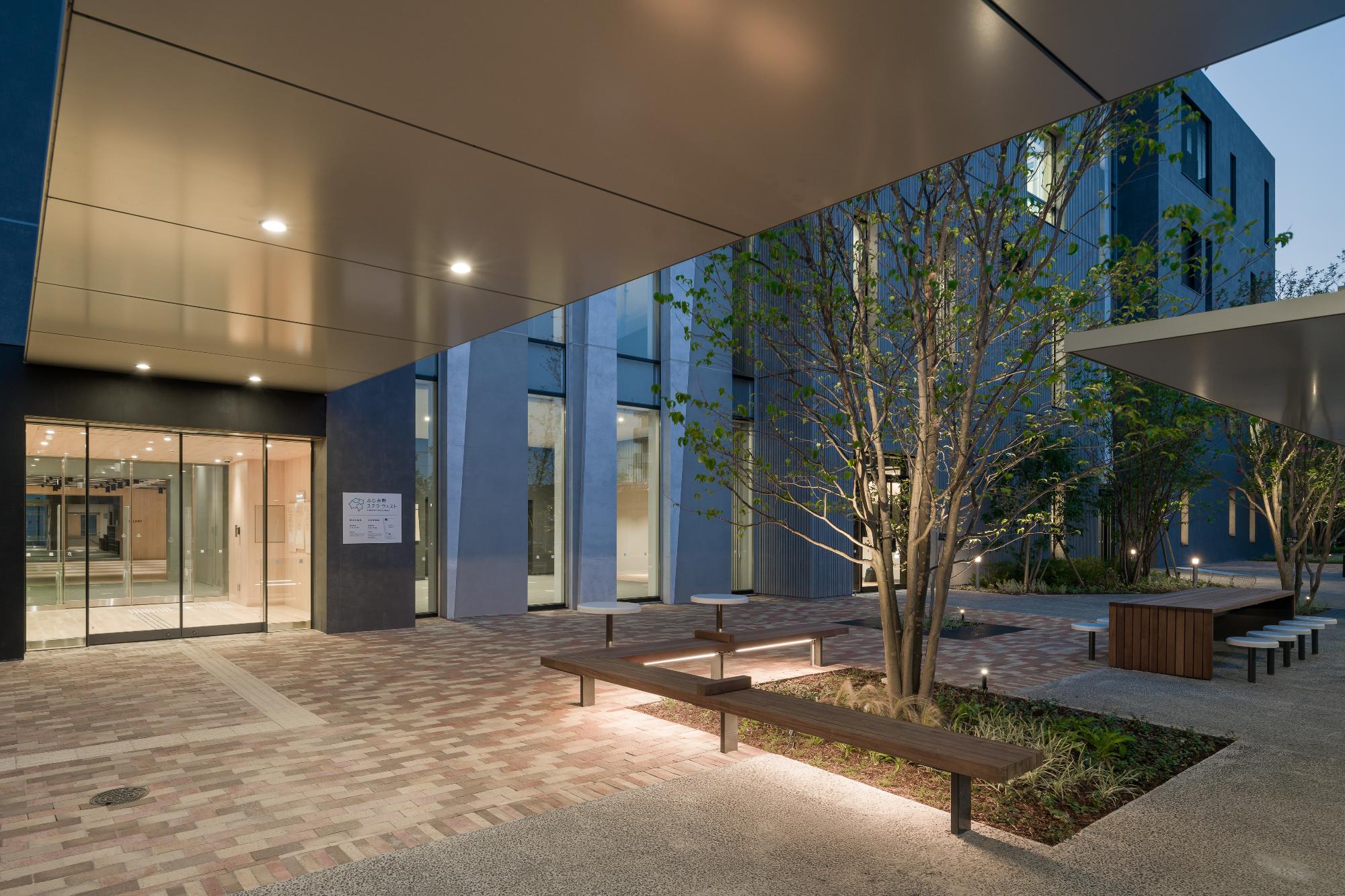

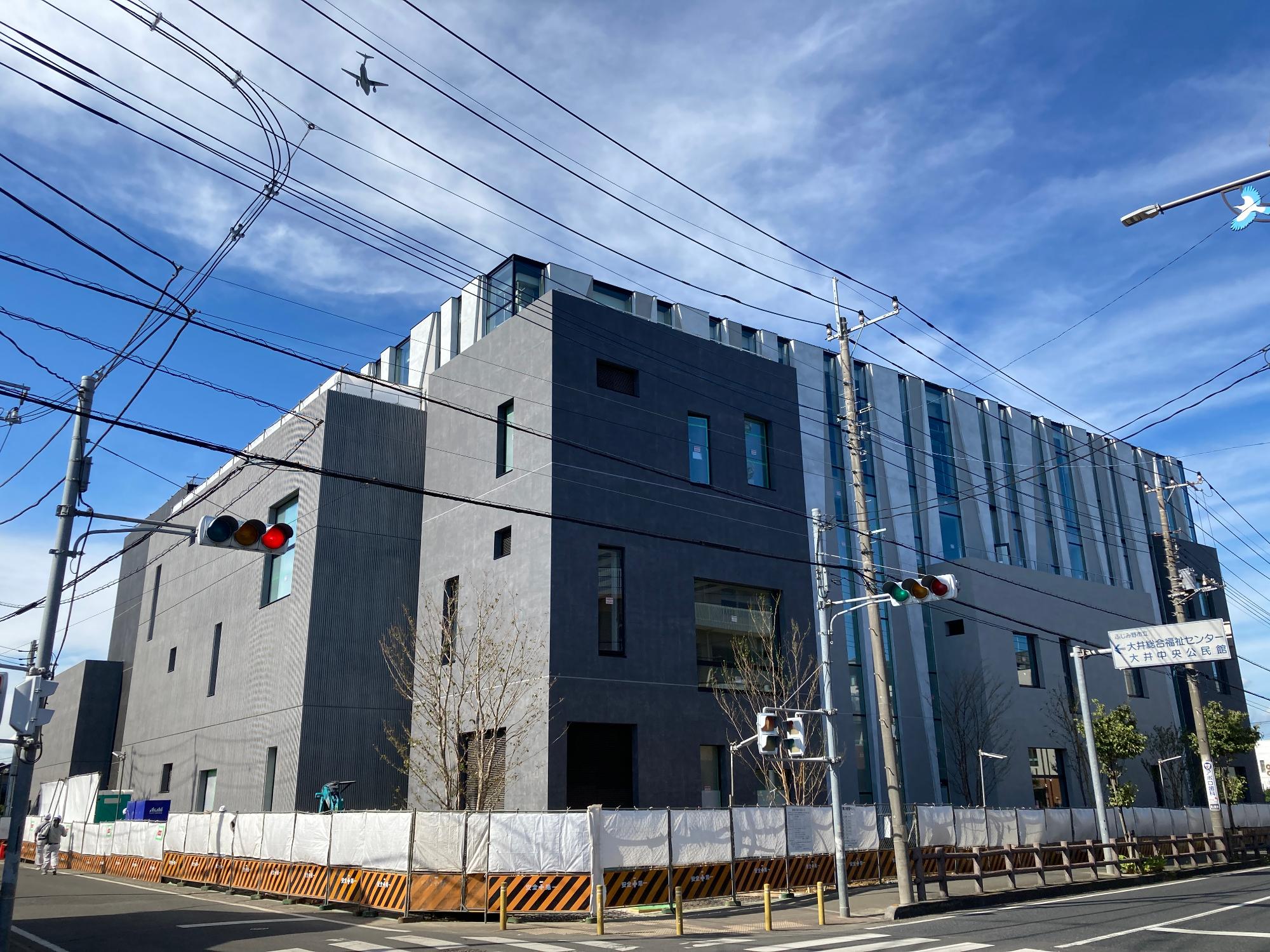

南東側エントランス

南東側エントランス

東側からの外観と駐車場

南側からの外観

南東側からの外観

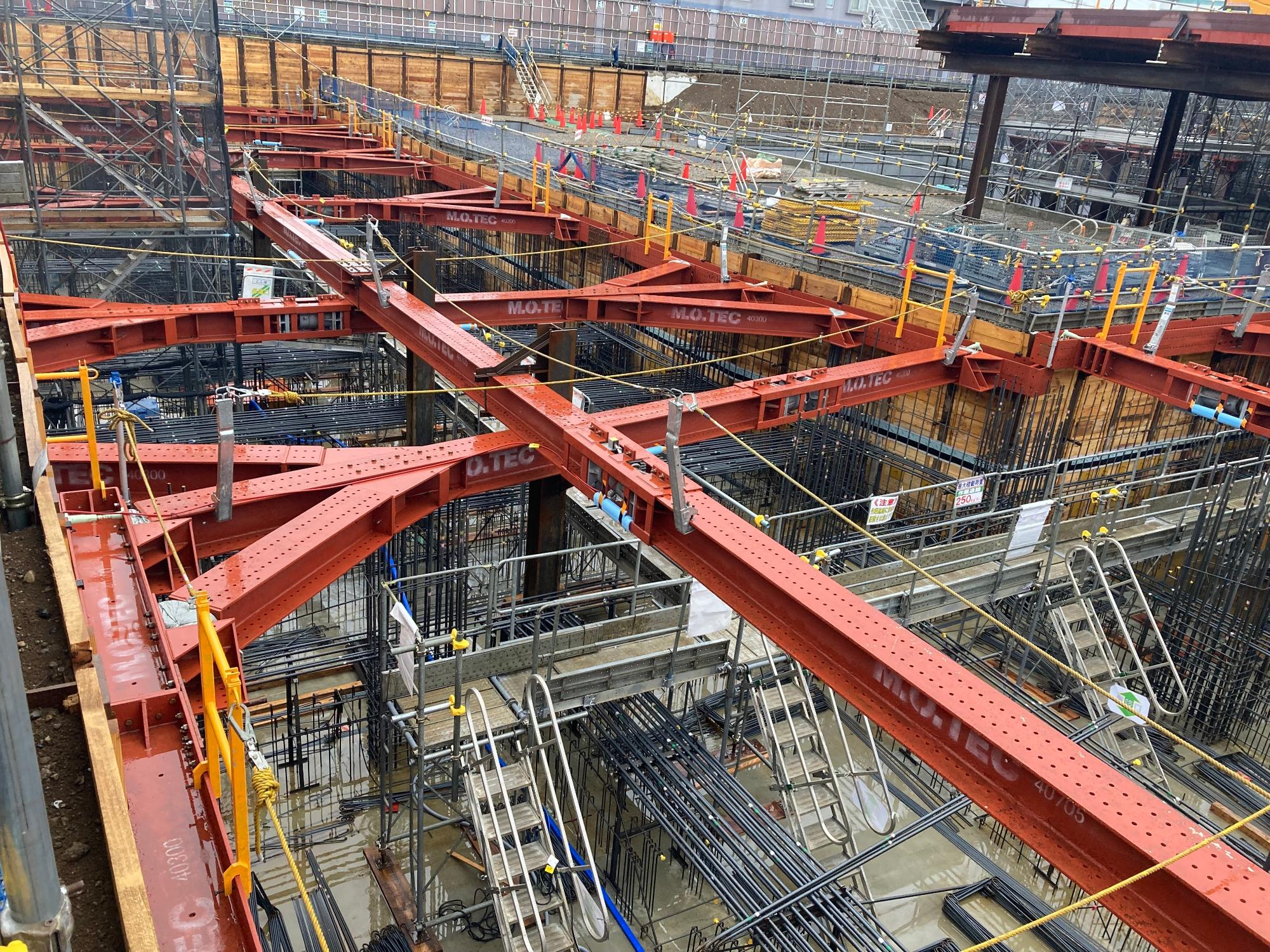

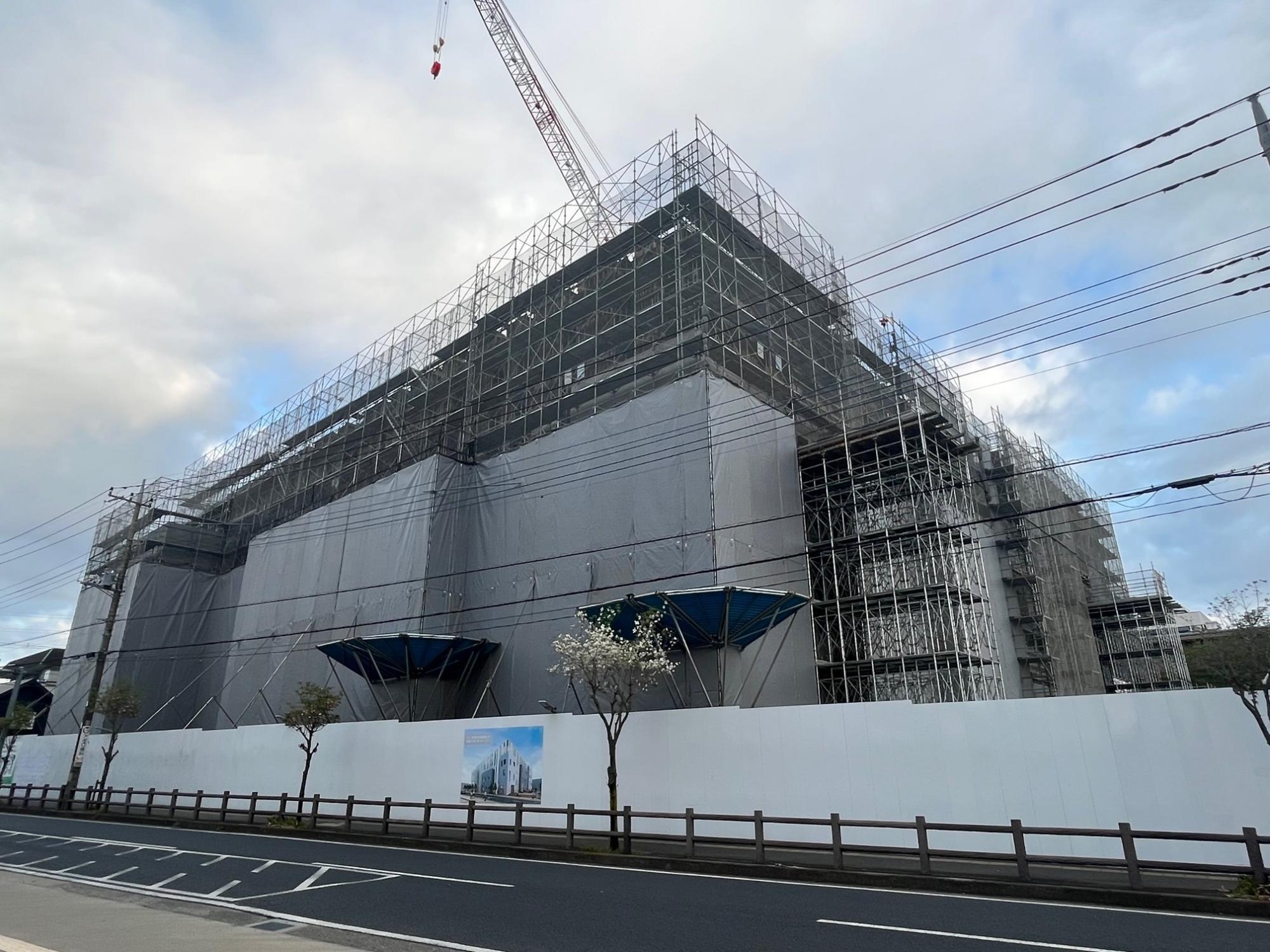

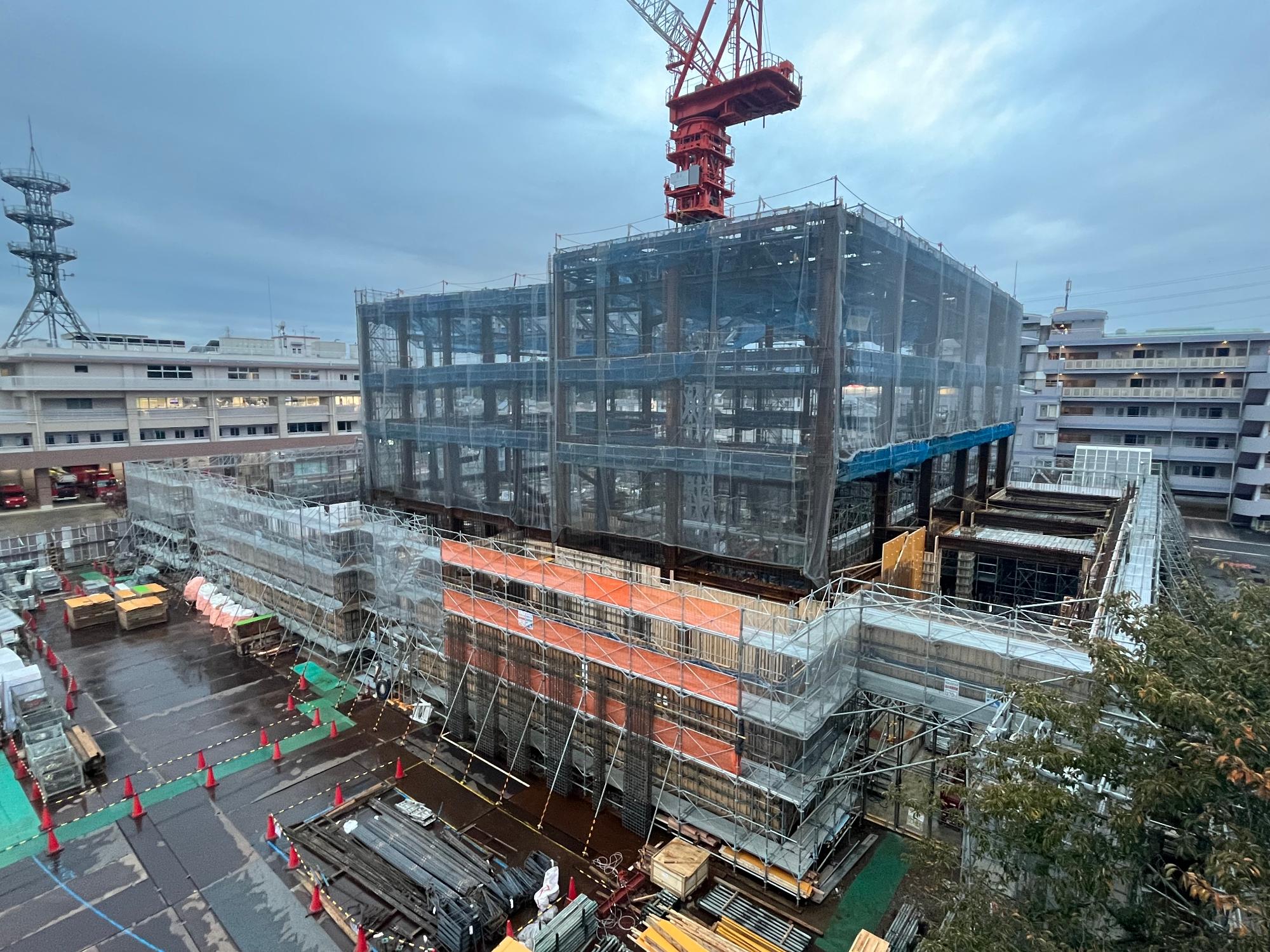

ふじみ野ステラ・ウェスト新築工事の様子
施設東側メインエントランスの庇(ひさし)工事を行っています。(令和5年8月18日撮影)

3階図書コーナーの床工事の状況です。(令和5年8月18日撮影)

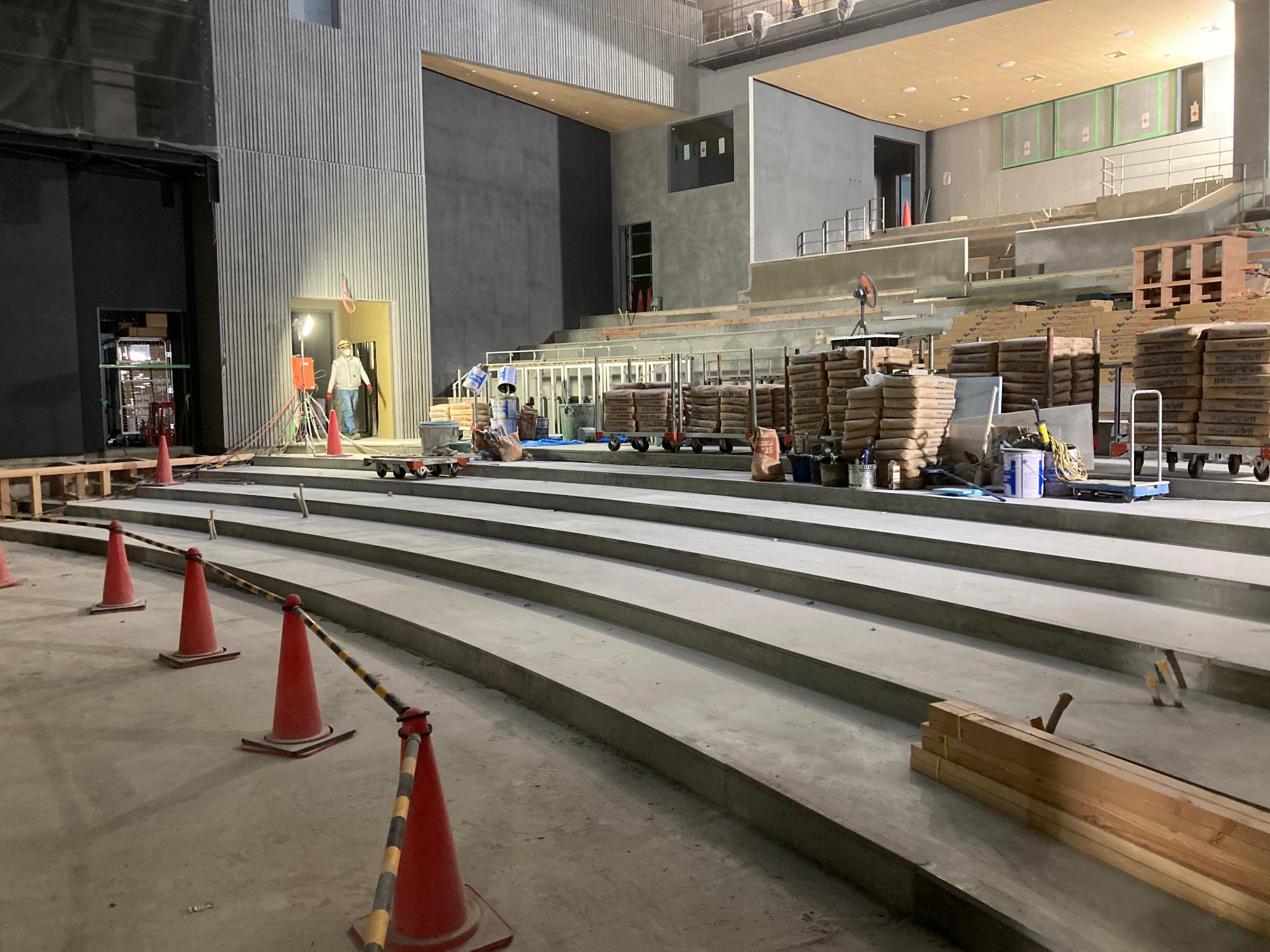

ホール1階席床仕上工事を行っています。(令和5年8月15日撮影)

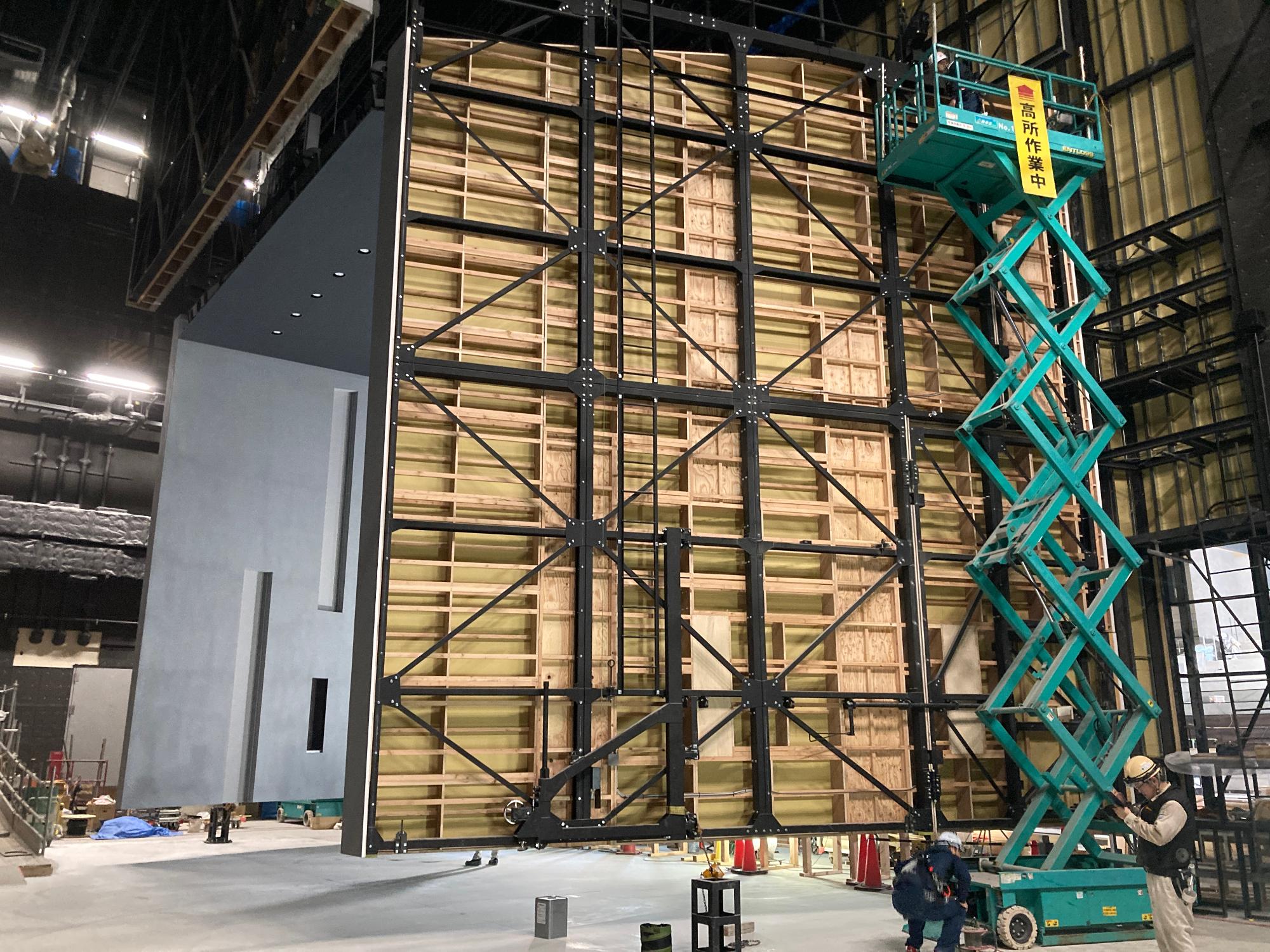

舞台で使用する反射板の仕上工事を行っています。(令和5年8月14日撮影)

4階キッチンスタジオの仕上工事を行っています。(令和5年8月14日撮影)

3階キッズルームにカーペットが入りました。(令和5年8月14日撮影)

2階図書コーナーの配管工事を行っています。(令和5年8月14日撮影)

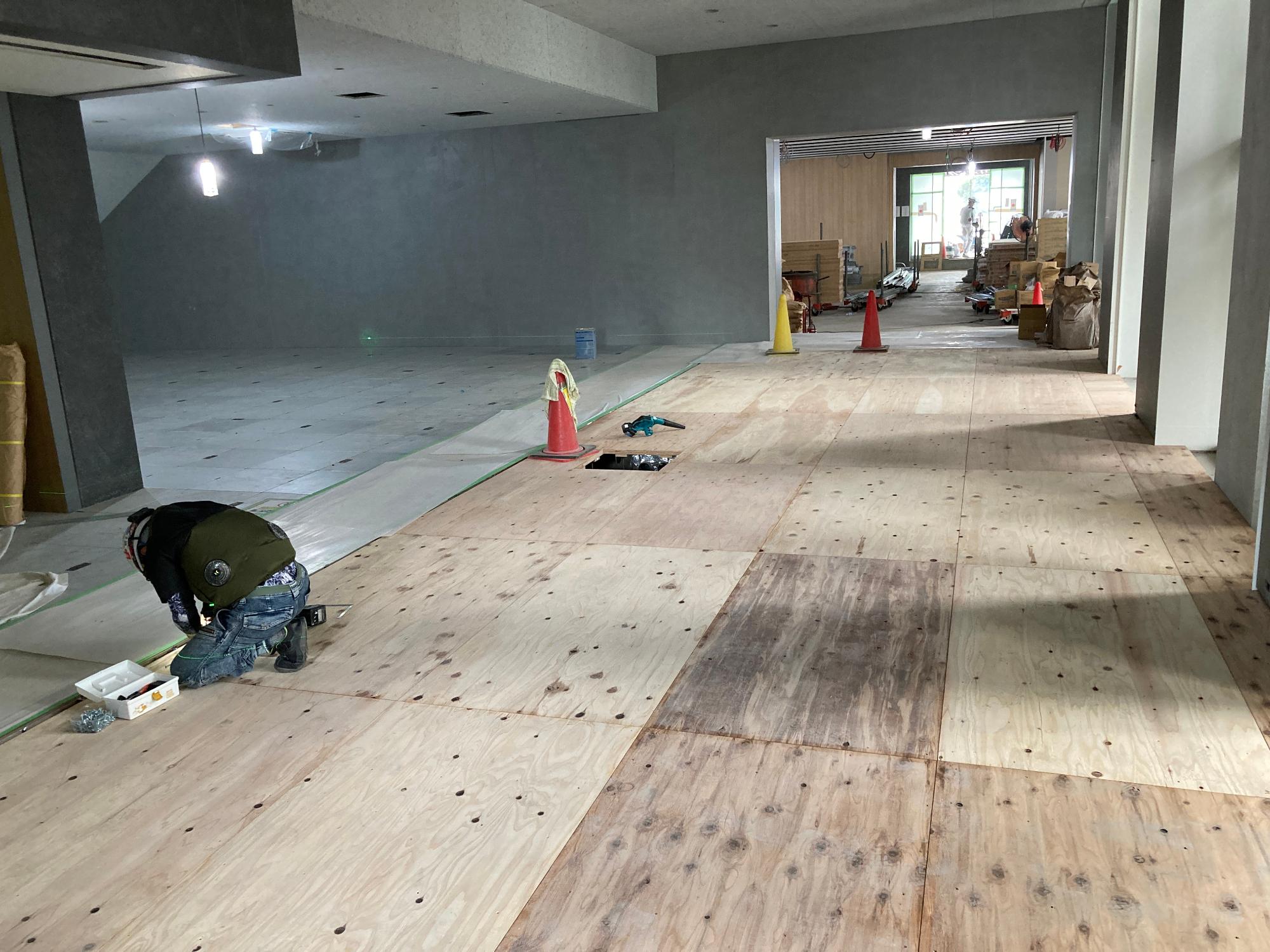

1階事務室前廊下の床工事の状況です。(奥に見えるのが東側メインエントランスです。令和5年8月9日撮影)

ホール2階席床工事の状況です。(令和5年8月8日撮影)

ホール1階席床工事の状況です。(令和5年8月7日撮影)

4階和室の造作工事を行っています。(令和5年8月4日撮影)

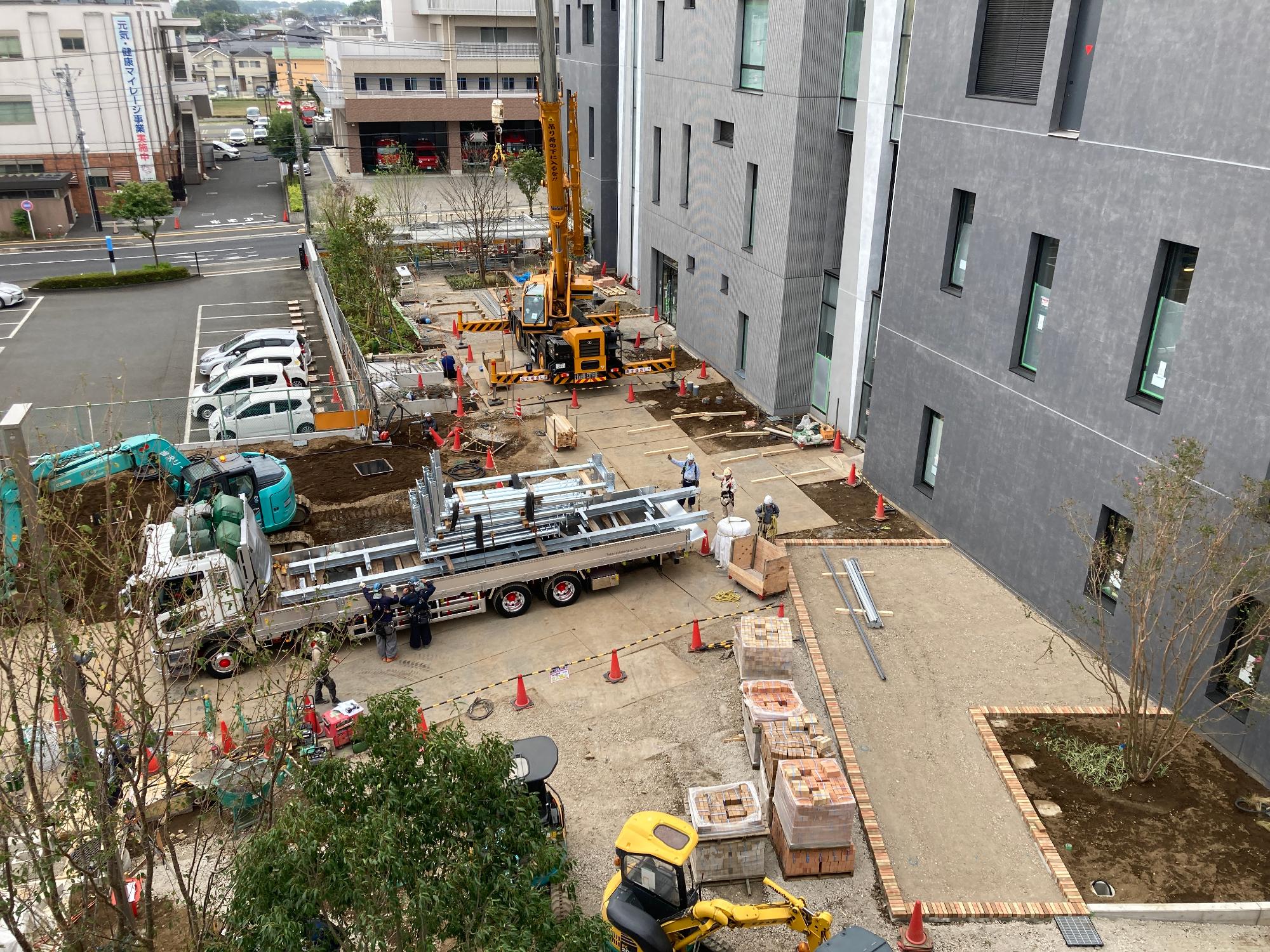

南東側の植栽工事が始まりました。(令和5年8月4日撮影)

3階諸室廊下の仕上工事の状況です。(令和5年8月2日撮影)

南西側の植栽工事が始まりました。(令和5年8月2日撮影)

舞台で使用する反射板の造作工事を行っています。(令和5年8月1日撮影)

地下1階閉架書庫の下地を組み立てています。(令和5年7月28日撮影)

2階多目的ルーム天井工事が完了しました。(令和5年7月28日撮影)

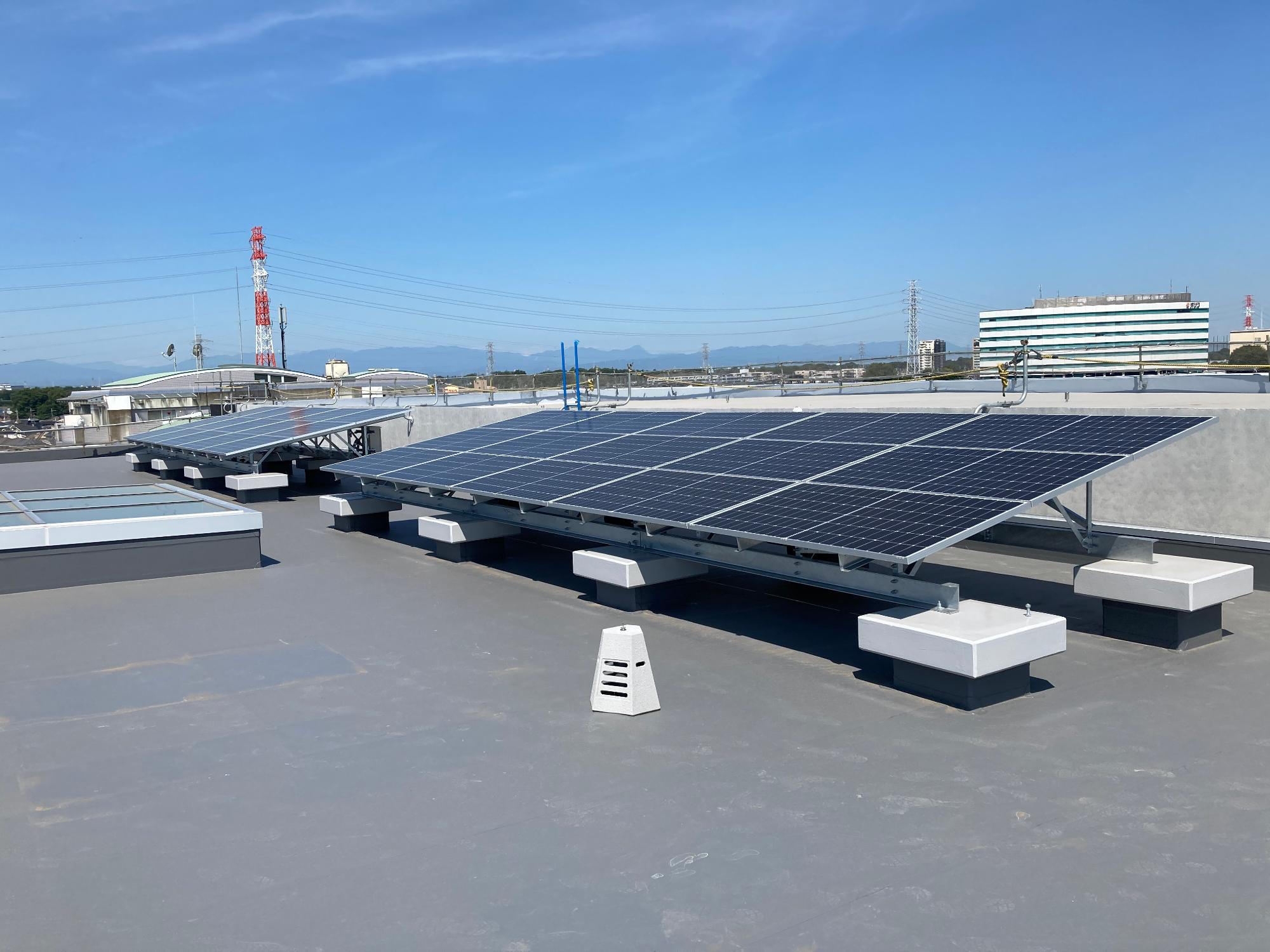

屋上太陽光発電設備を設置しました。(令和5年7月25日撮影)

4階エレベータホールの壁を仕上げています。(令和5年7月24日撮影)

3階スタジオの壁遮音工事の様子です。(令和5年7月24日撮影)

3階ホワイエ天井仕上工事を行っています。(令和5年7月24日撮影)

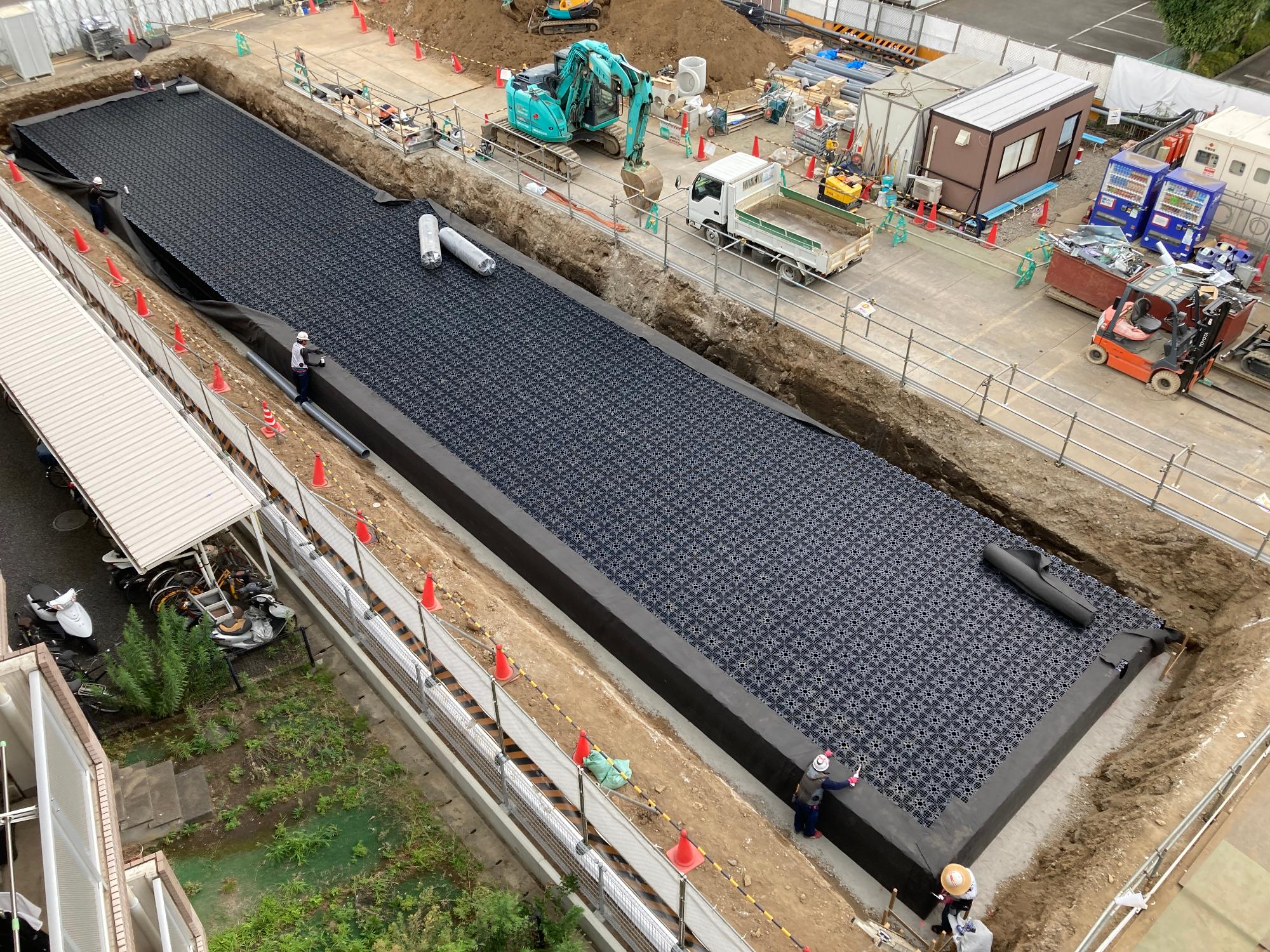

駐車場敷地の外構工事で雨水浸透貯留槽を設置しています。(令和5年7月18日撮影)

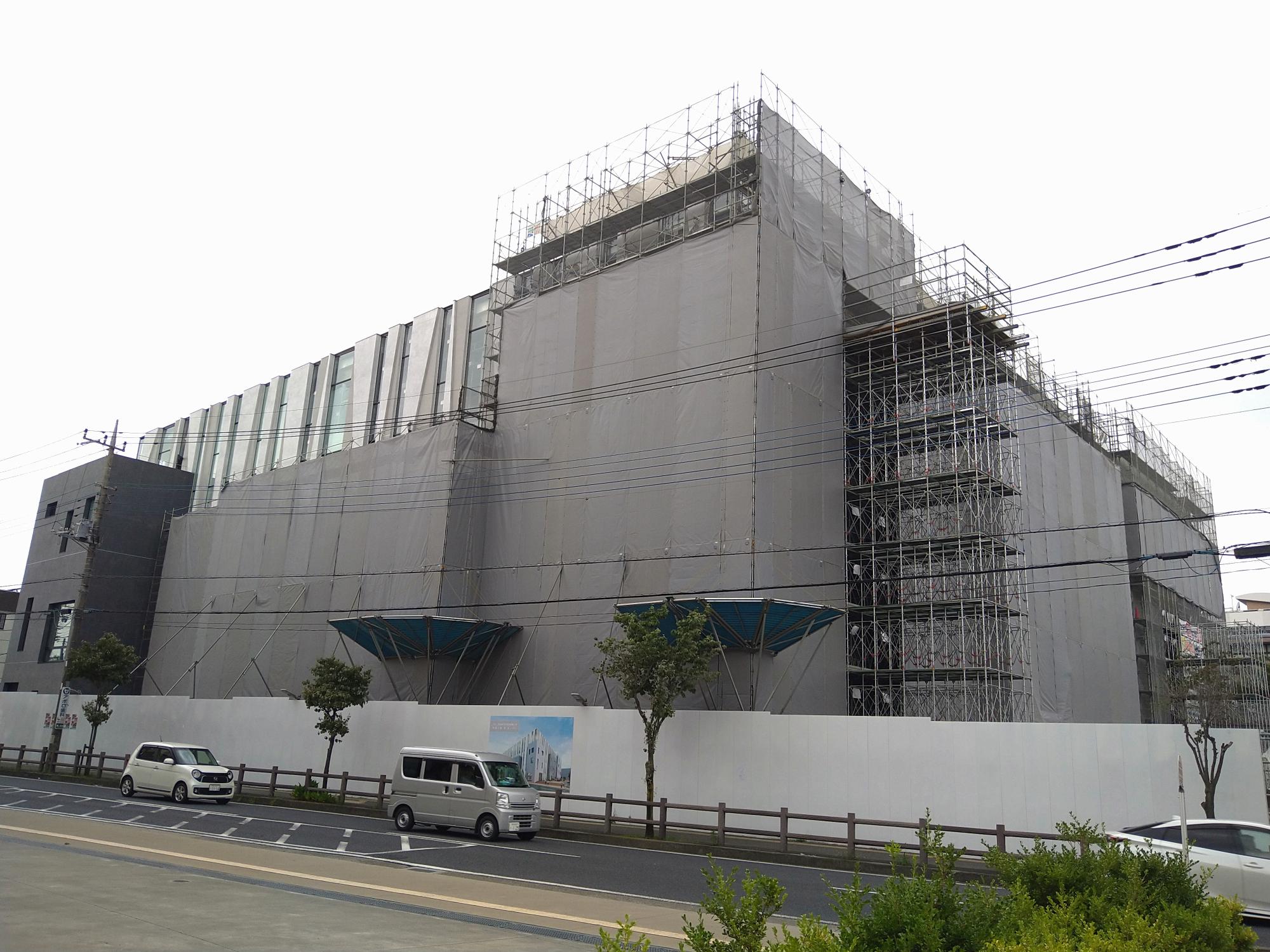

南面の外部足場の取り外しが完了しました。(令和5年7月3日撮影)

南面外部足場の解体が始まりました。(令和5年6月28日撮影)

3階スタジオの床防振工事の様子です。(令和5年5月29日撮影)

外壁仕上工事を行っています。(令和5年5月26日撮影)

舞台で使用する各種バトンを吊っています。(令和5年5月23日撮影)

役割を終えたタワークレーンを解体しています。(令和5年4月25日撮影)

屋上までの躯体工事が完了しました。(令和5年4月18日撮影)

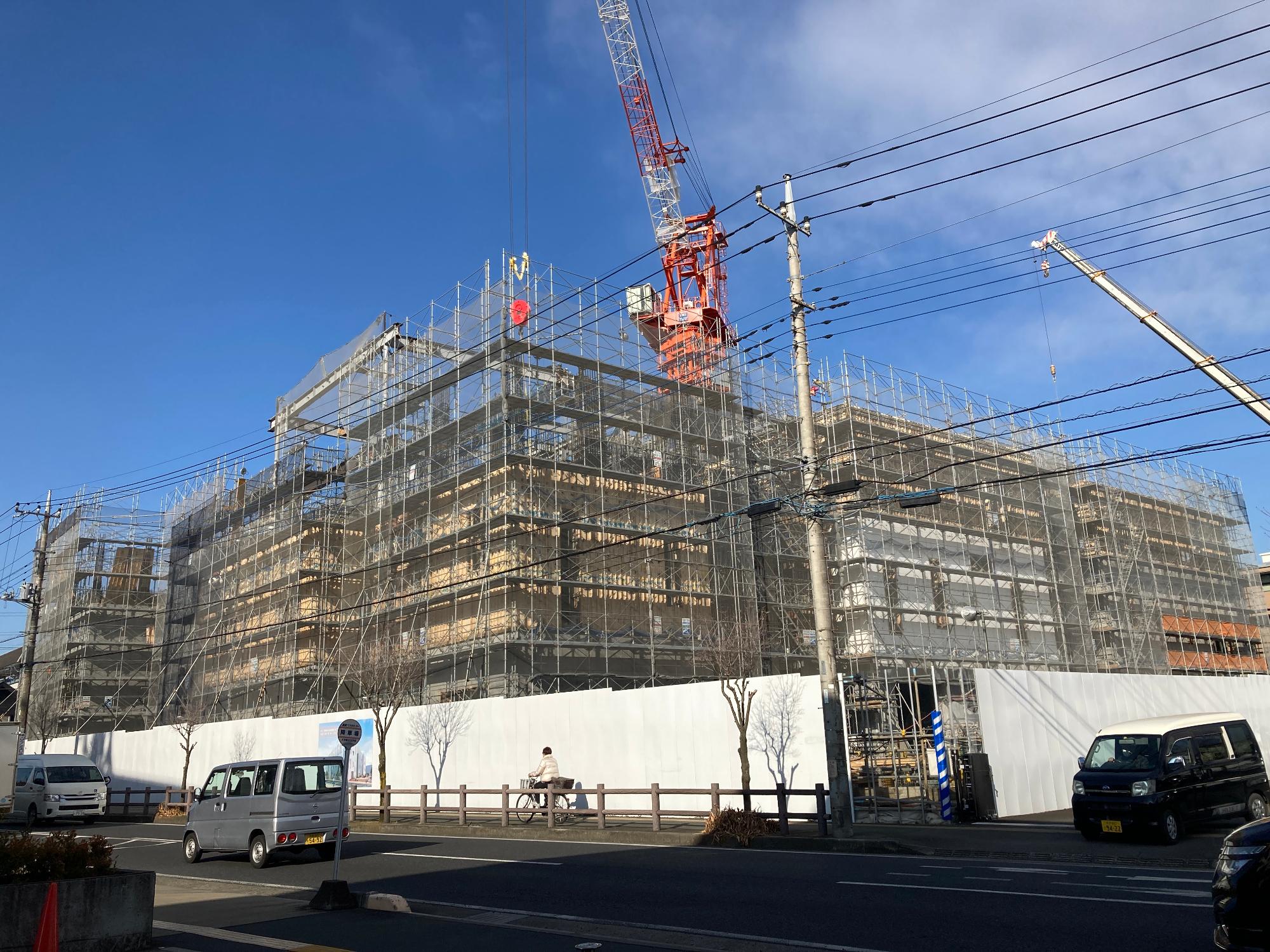

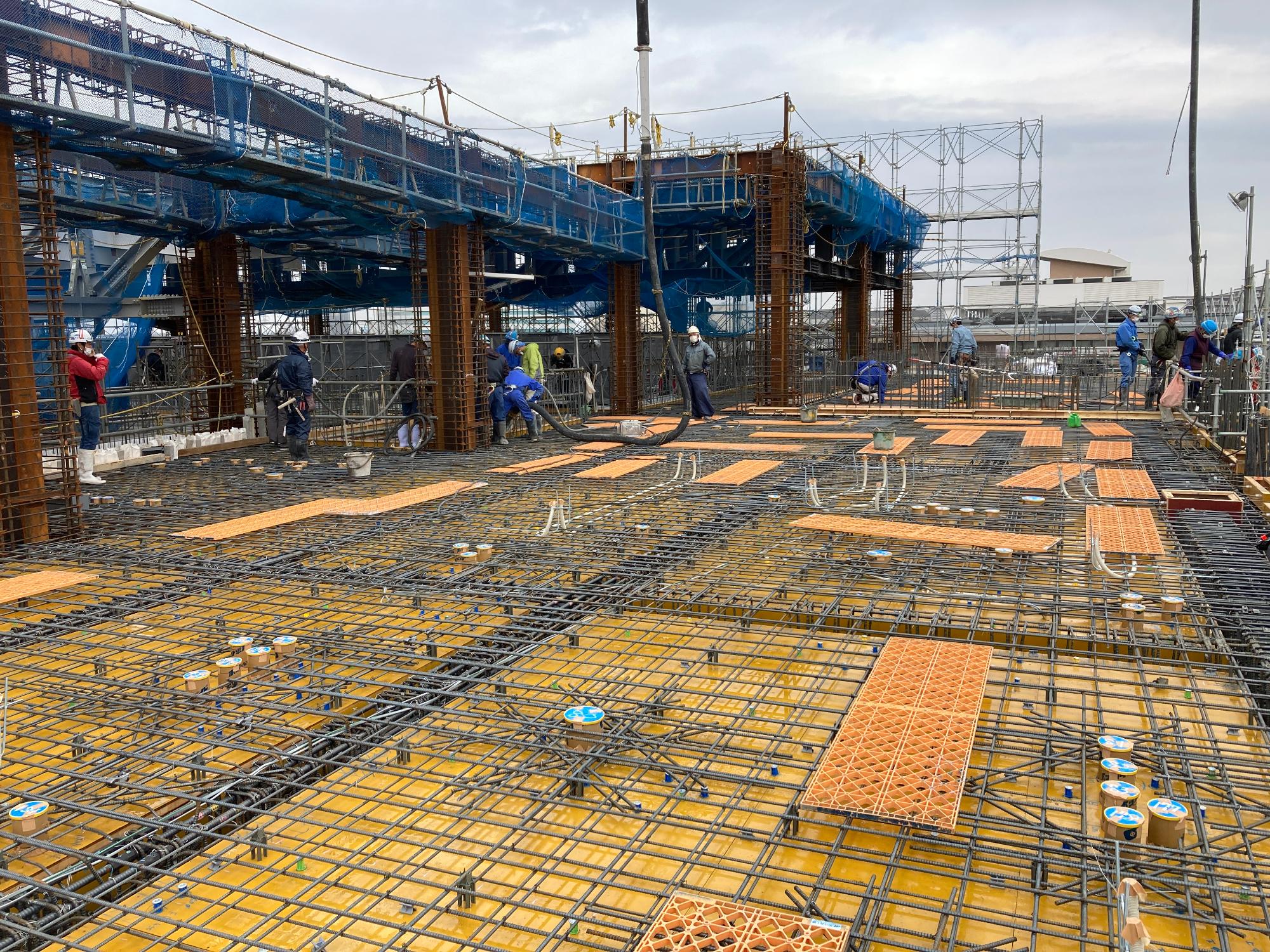

施設東側の4階配筋状況です。(令和5年3月6日撮影)

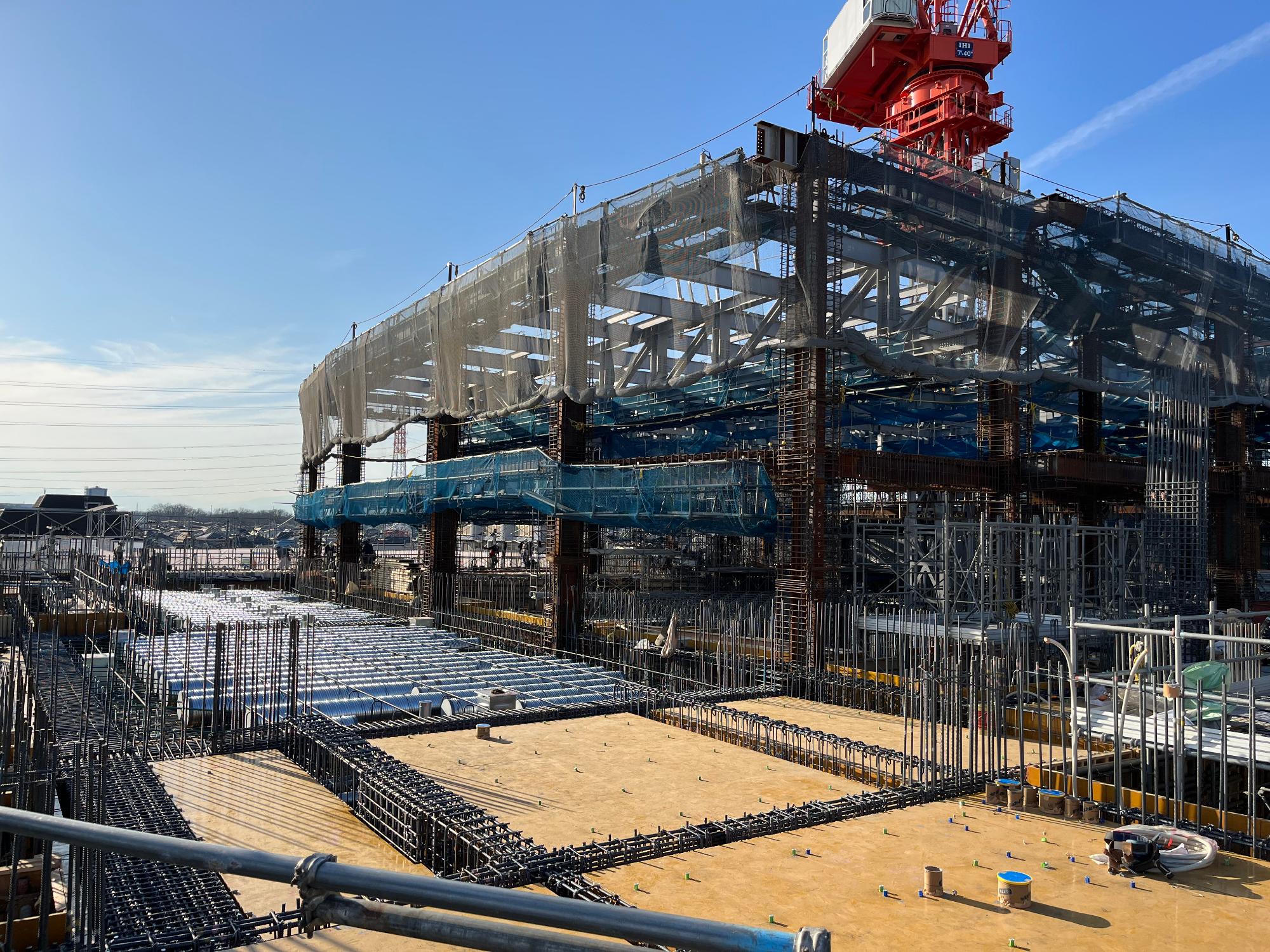

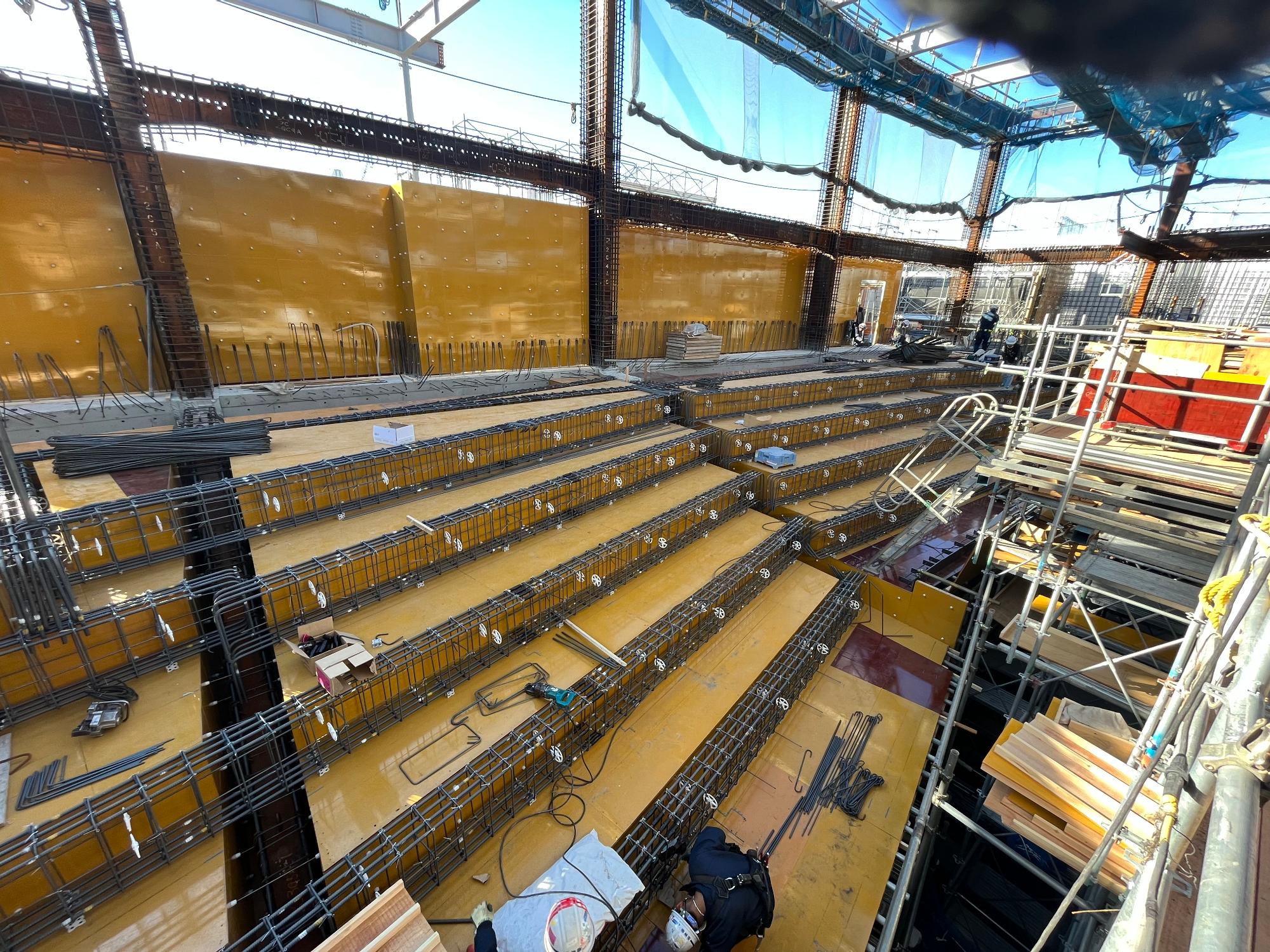

ホール2階部分鉄筋・型枠施工の状況です。(令和5年2月20撮影)

南東より3階躯体工事状況です。(令和5年2月17日撮影)
南東より3階床型枠施工状況です。(令和5年2月6日撮影)

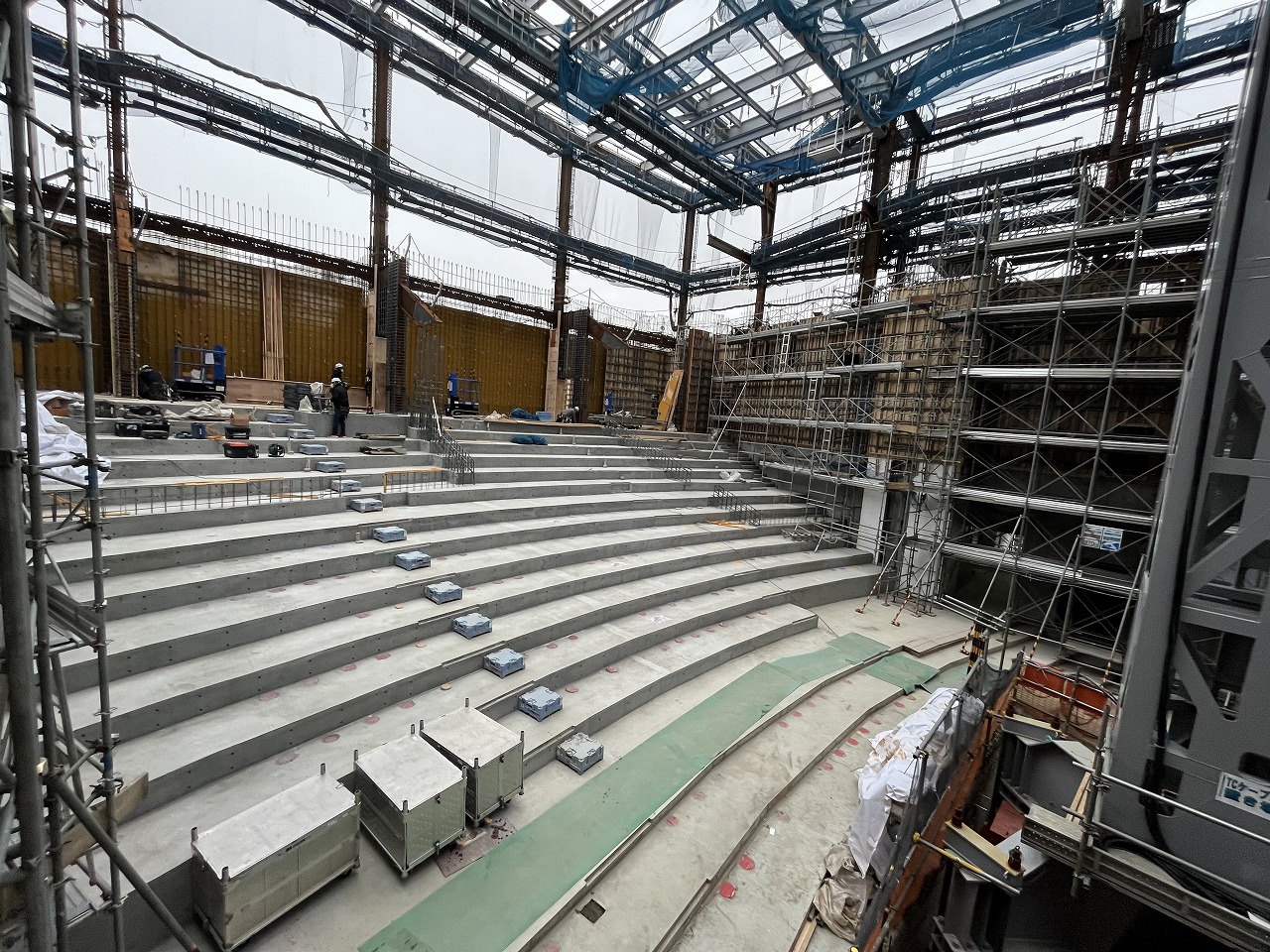

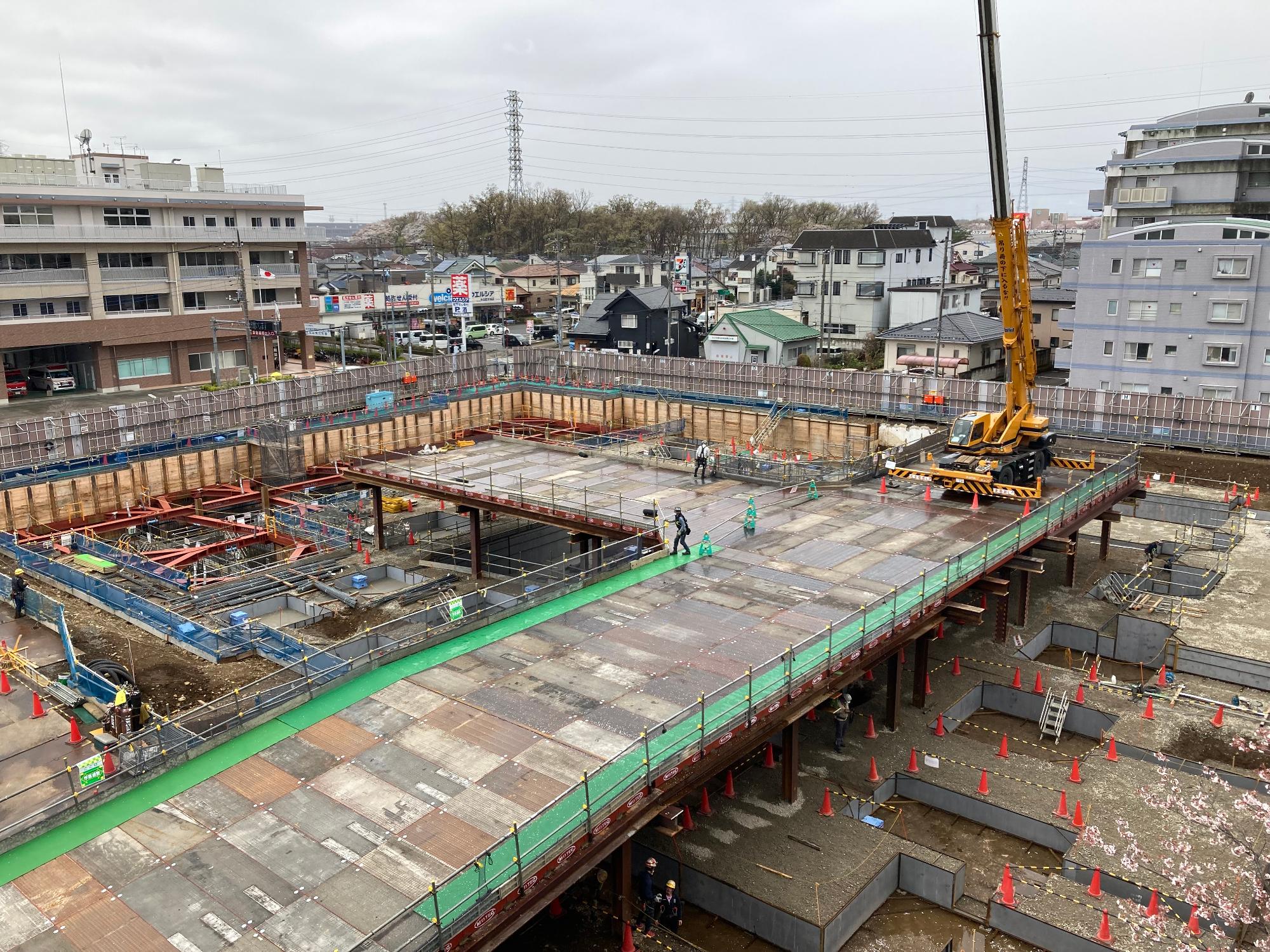

ホール1階部分コンクリート打設状況です。(令和5年1月23日撮影)

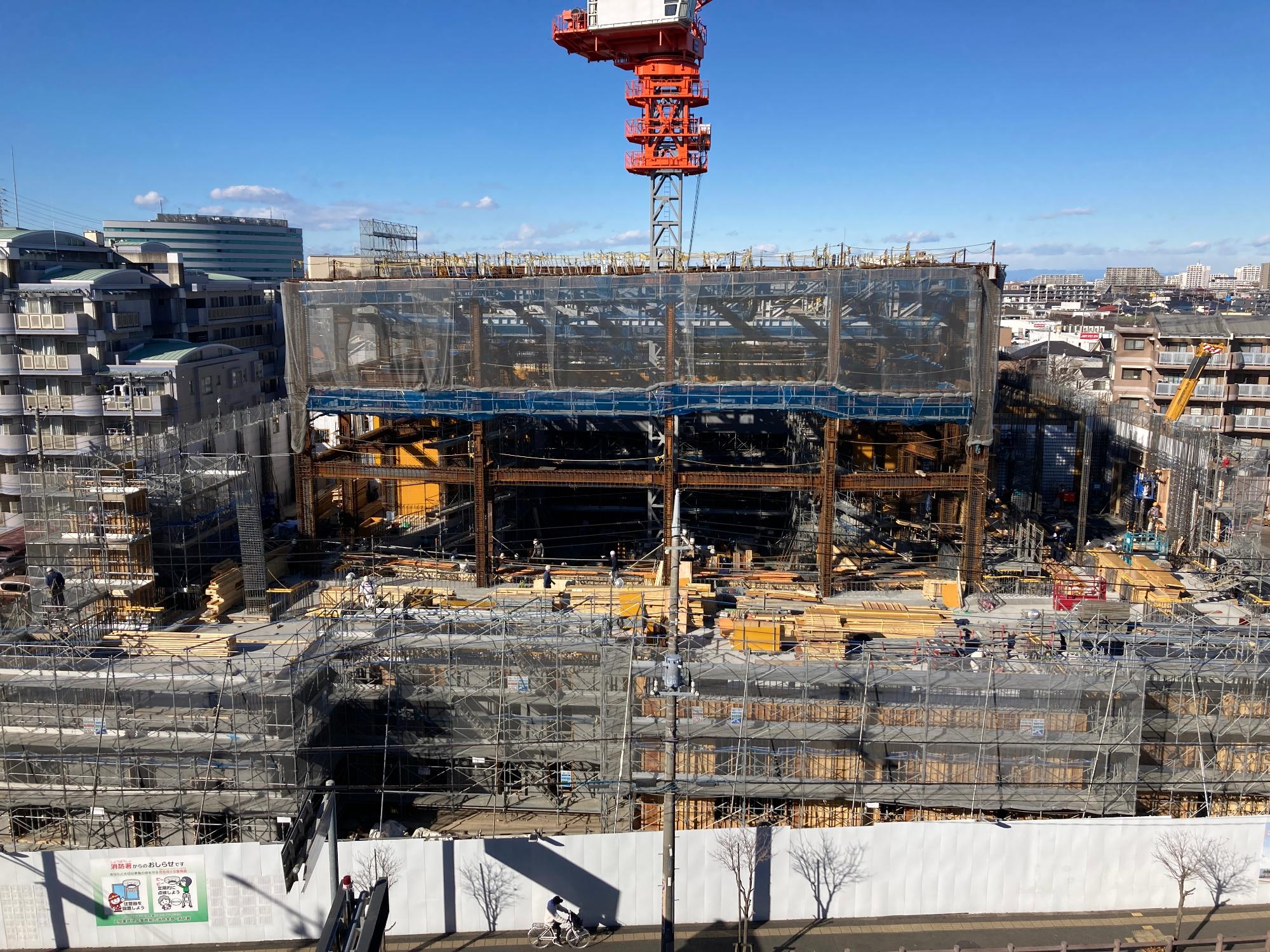

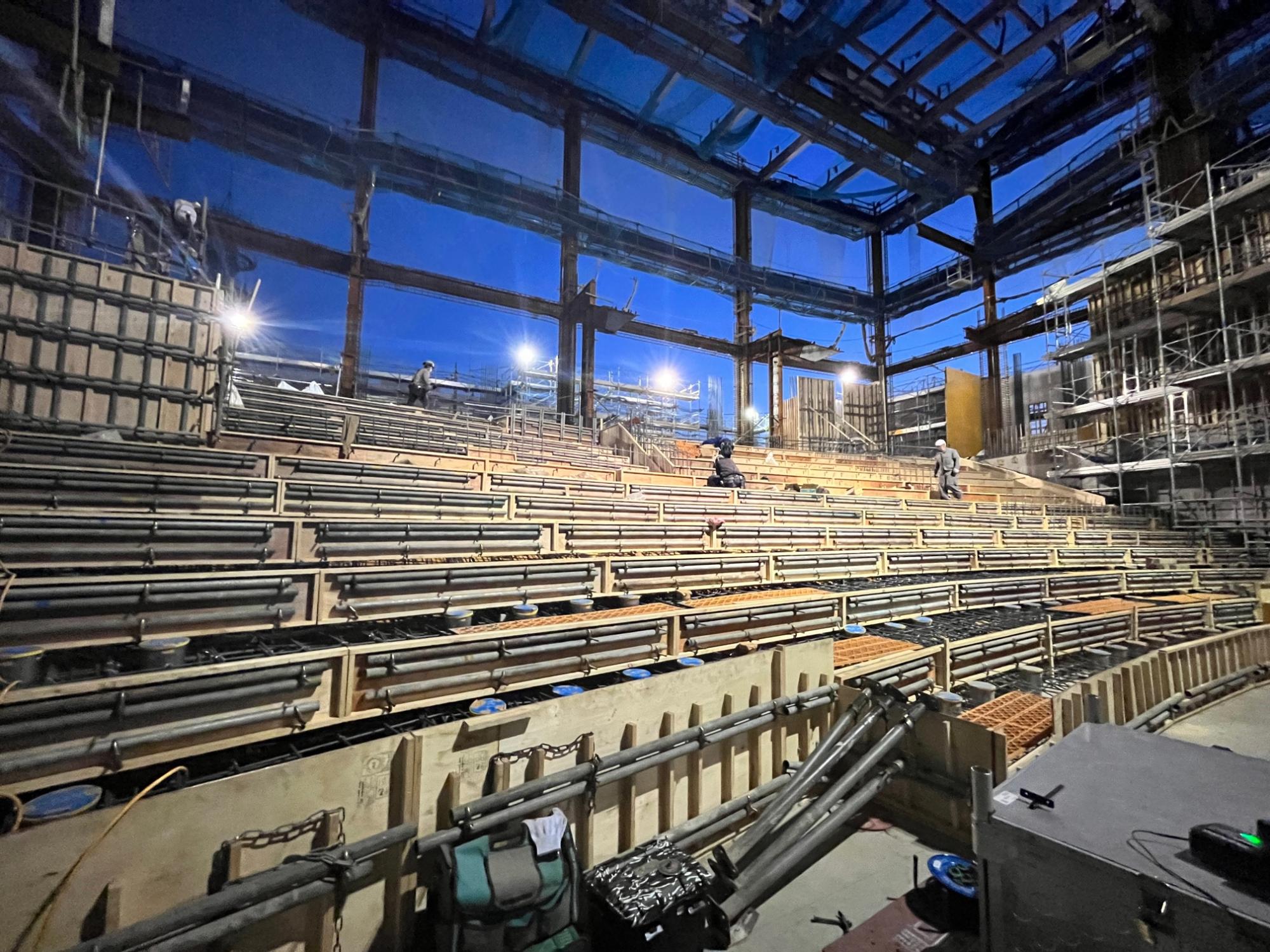

ホール1階部分鉄筋・型枠施工の状況です。(令和5年1月9日撮影)

敷地南側から見た2階躯体工事状況です。(令和5年1月7日入間東部地区事務組合消防本部屋上から撮影)

2階北側床のコンクリートの打設が完了しました。(敷地北東側より、令和4年11月21日撮影)
仮設足場が立ち上がり、1階部分の型枠建て込みを行っています。(敷地北東側より、令和4年10月11日撮影)

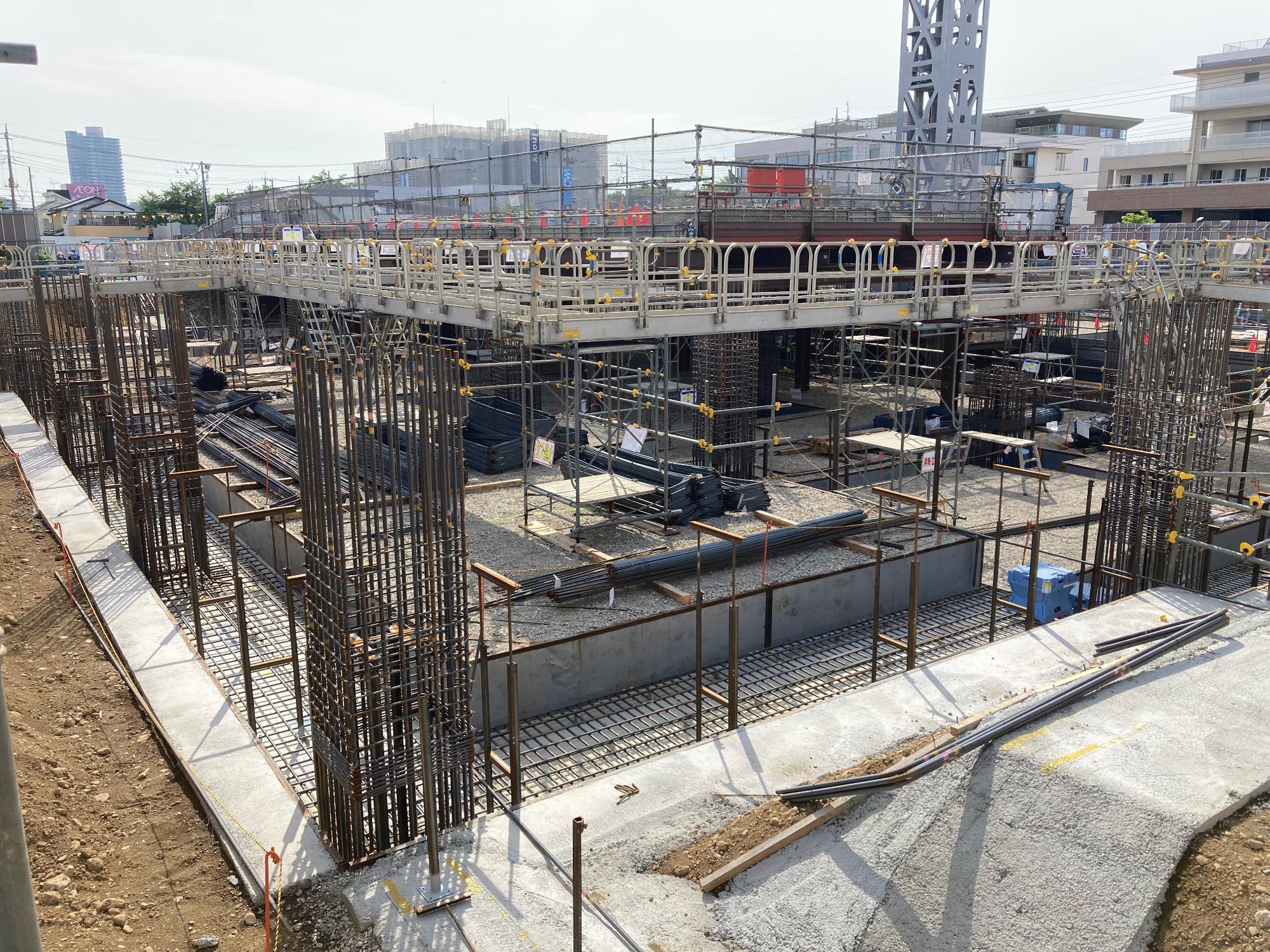

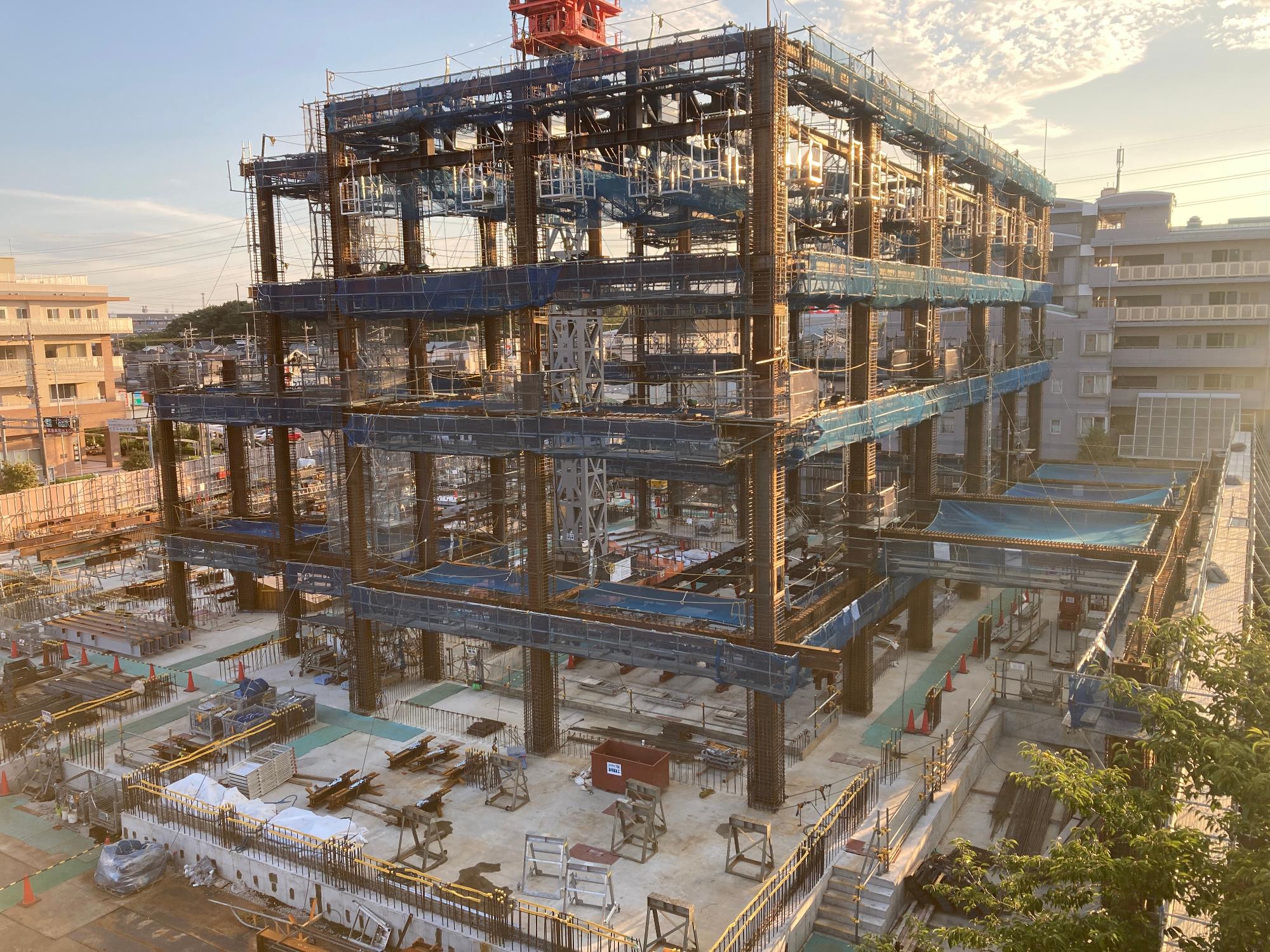

1階床コンクリート打ちとともにホールまわりの鉄骨が立ち上がりました。(敷地北東側より、令和4年9月10日撮影)

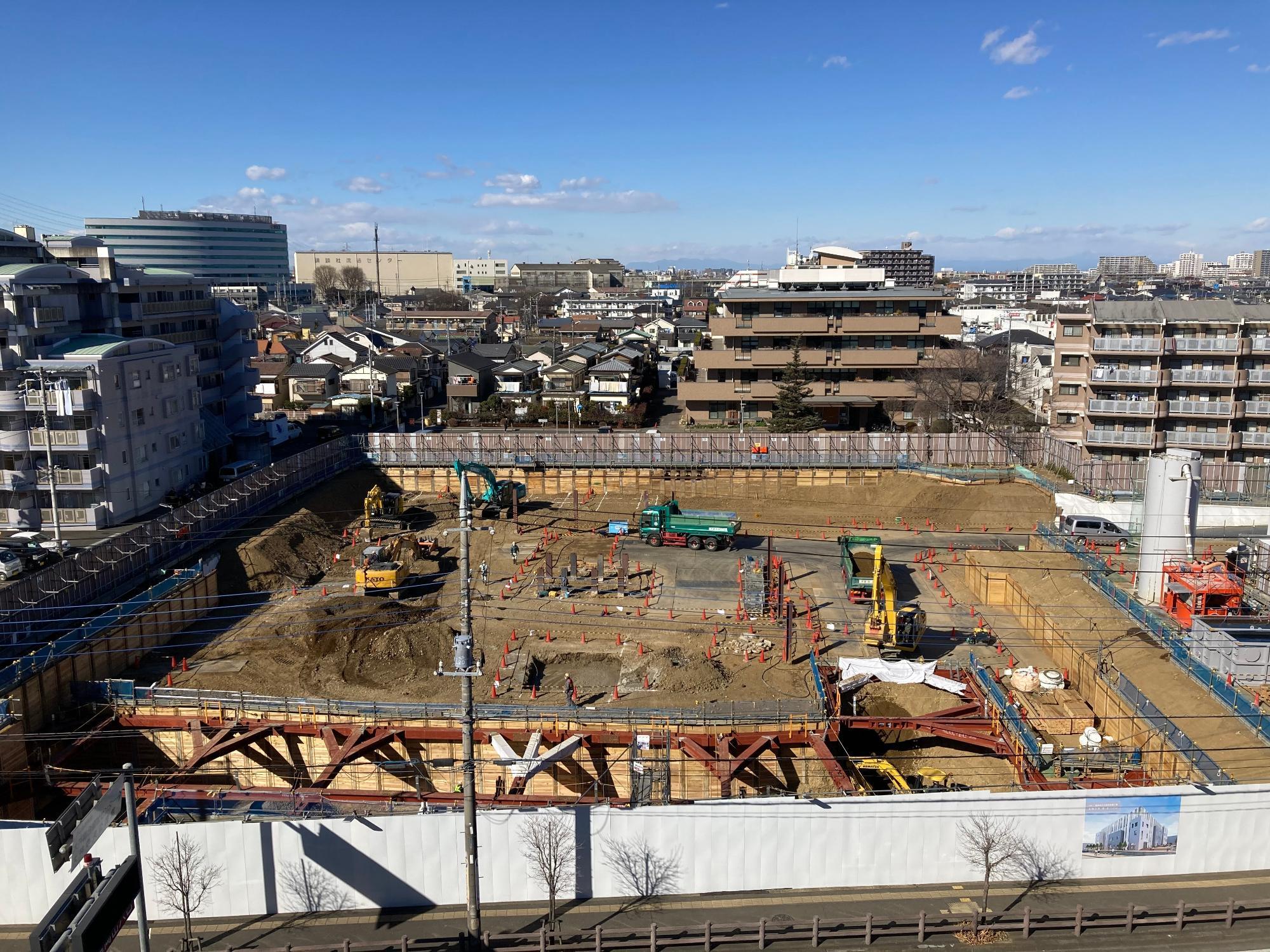

敷地北西側から見た基礎配筋状況です。 (令和4年5月11日撮影)

敷地南西側から見た基礎配筋状況です。 (令和4年5月11日撮影)

敷地南側から見た地下の施工状況です。 (令和4年4月28日入間東部地区事務組合消防本部屋上から撮影)

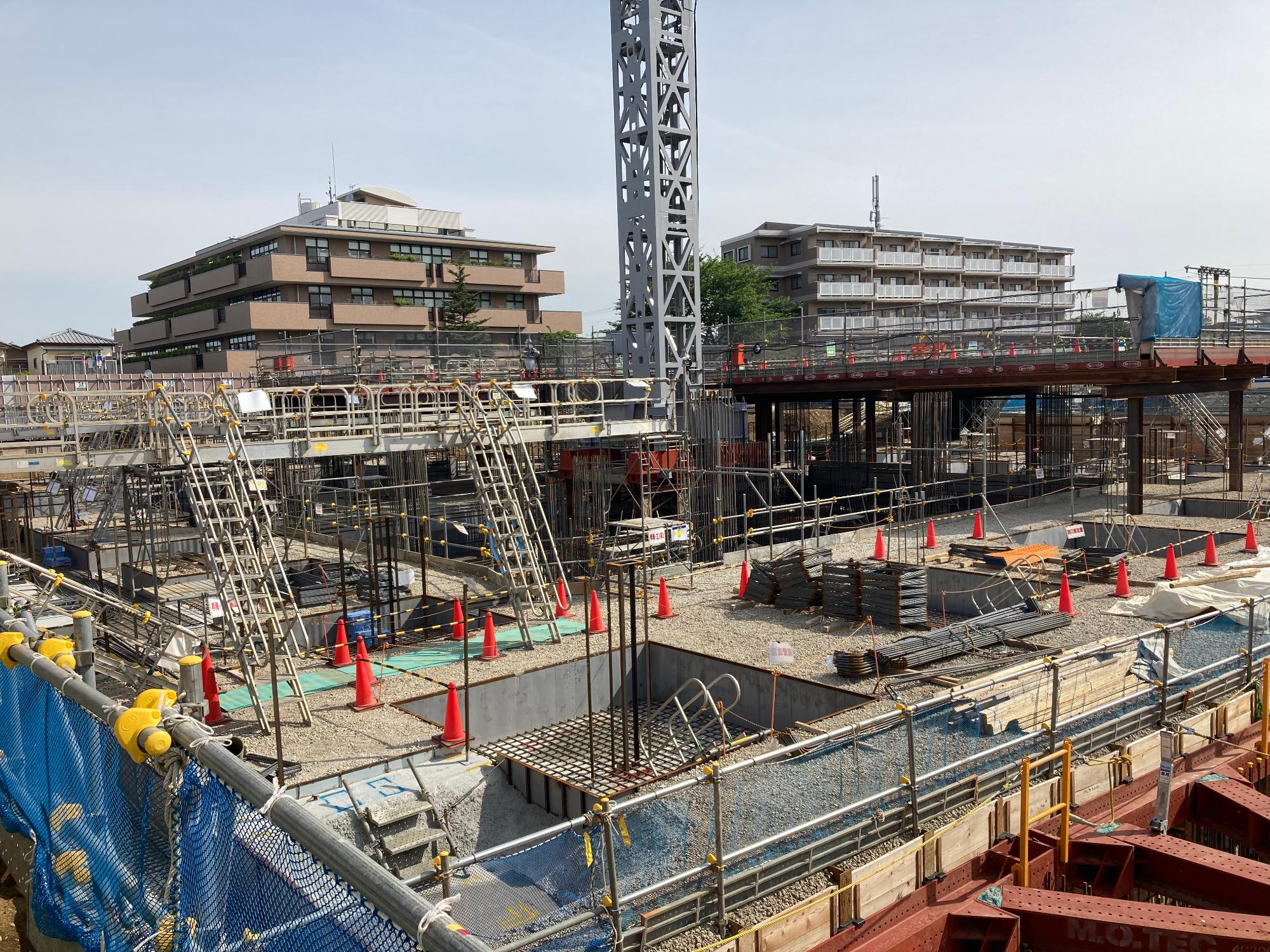

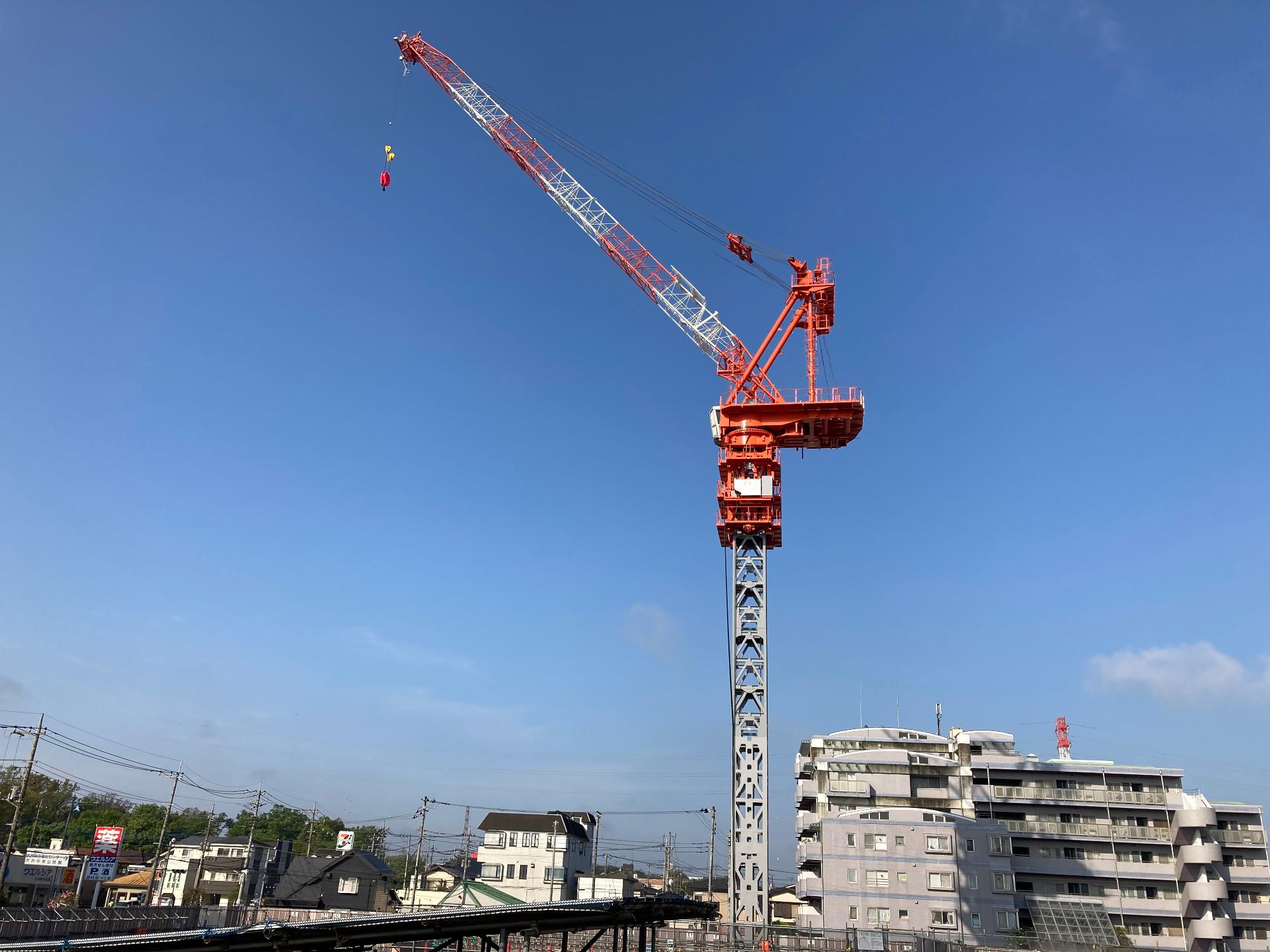

タワークレーンの組み立てが完了しました。 (令和4年4月18日敷地東側から撮影)

構台架設が完了し、タワークレーン準備工事に着手します。 (令和4年4月4日敷地北東側から撮影)

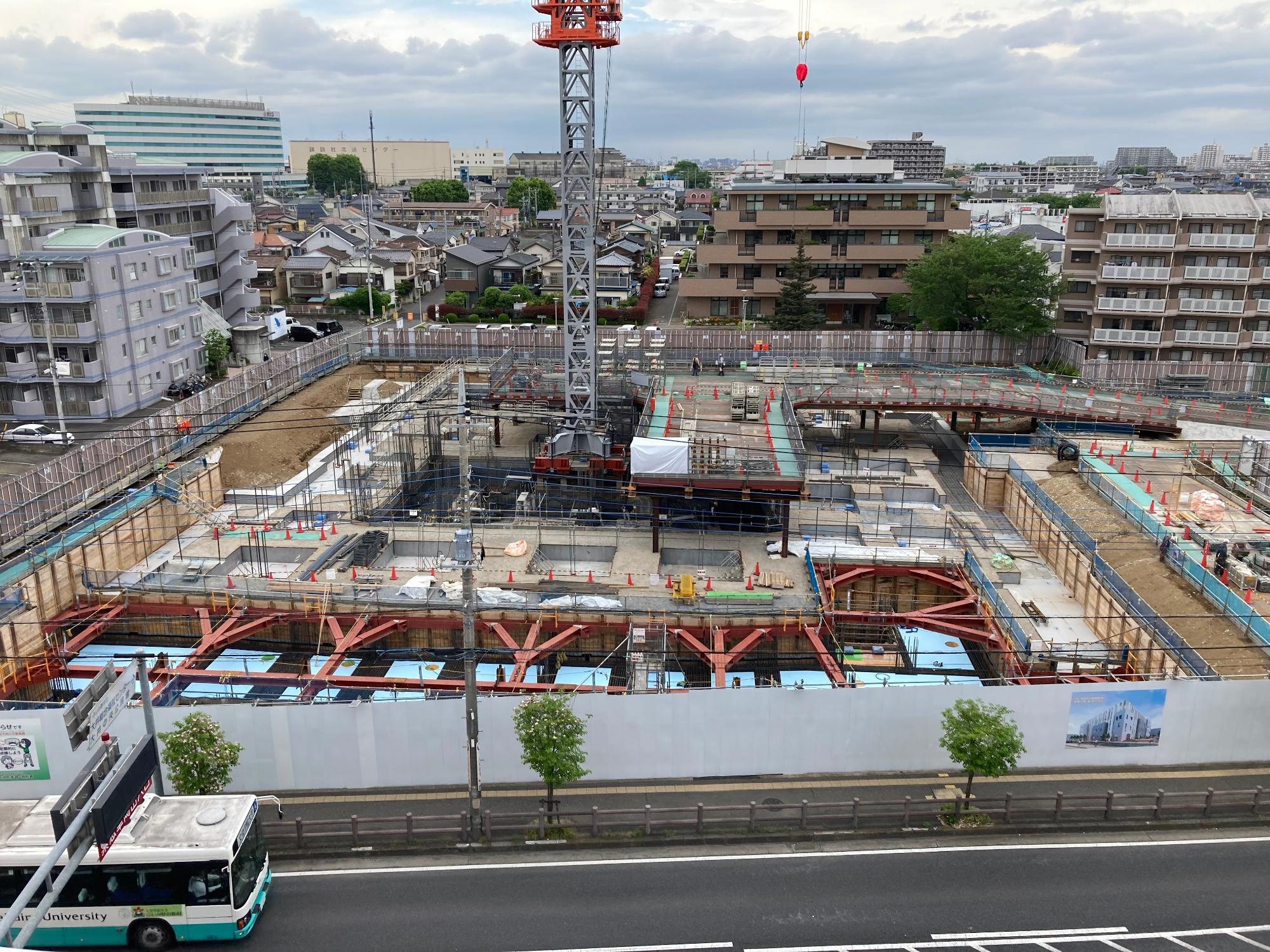

地下1階基礎梁上配筋施工状況です。(令和4年4月4日敷地南東側から撮影)

敷地南側から見た基礎改良工事等の状況です。 (写真は令和4年1月31日入間東部地区事務組合消防本部屋上から撮影)

令和3年11月18日(木曜日)に建設予定地において、施工業者が主催する安全祈願祭が行われました。
当日は、市長をはじめとする市関係者や市議会議員、町会・自治会長、設計業者、施工業者など、約30名の関係者が出席のなか、工事の無事と安全を祈願しました。
新しい施設は、文化芸術・生涯学習・コミュニティ活動の拠点となる施設です。
工事期間中は、ご迷惑をおかけいたしますが、ご理解・ご協力をお願い申し上げます。

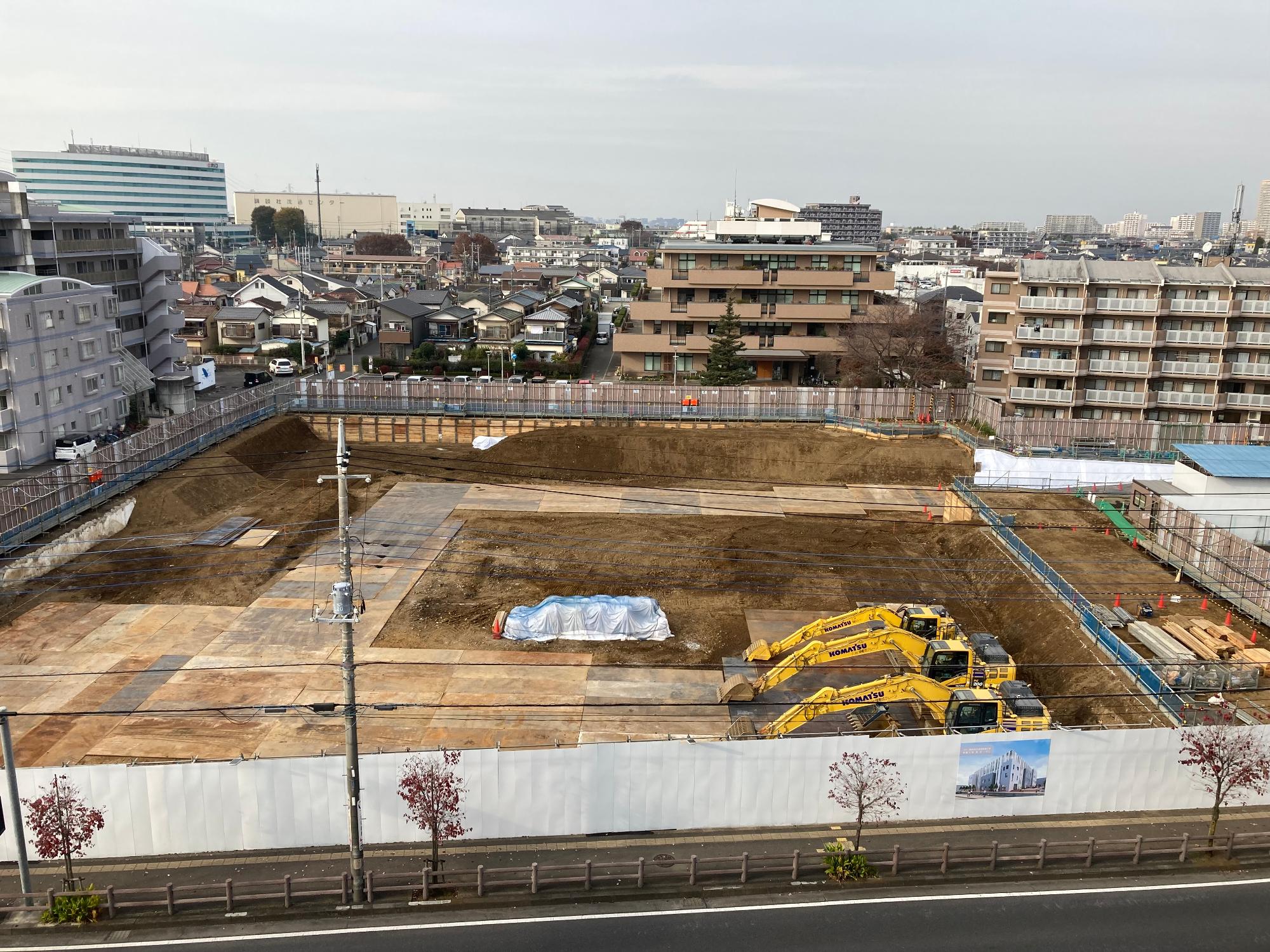

大井中央公民館の解体工事

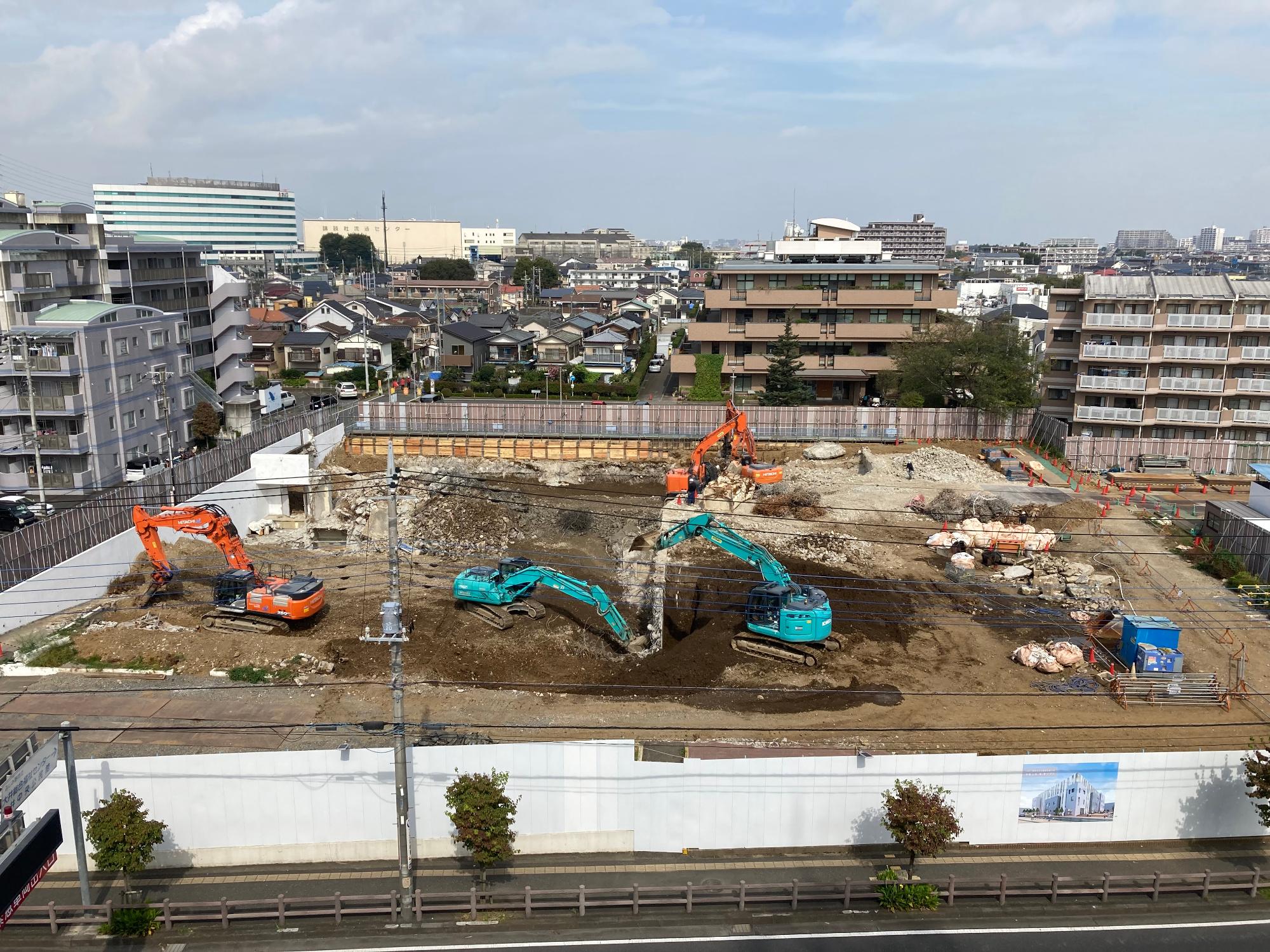

令和3年11月5日(金曜日)に解体工事が完了いたしました。
今後は、新築工事に入ります。引き続き皆さまのご理解・ご協力をお願い申し上げます。
(写真は、令和3年11月18日に敷地南側(入間東部地区事務組合消防本部屋上)から撮影)
建物地下部分の解体を更に進めながら、解体ガラの搬出を行っています。

(写真は令和3年9月30日に敷地南側(入間東部地区事務組合消防本部屋上)から撮影)
建物地下部分の解体を進めるとともに、敷地に山どめの打設を行っています。

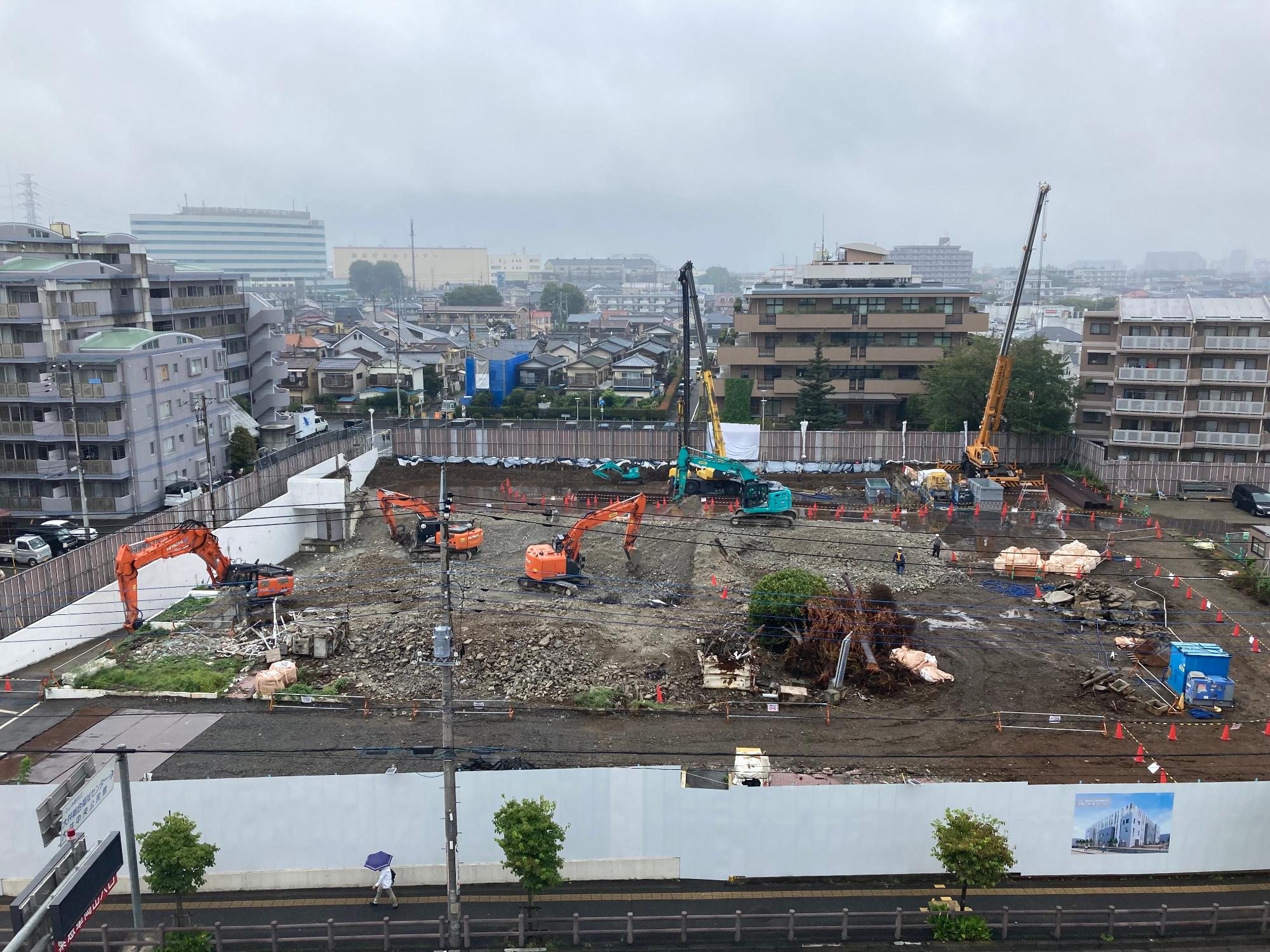

(写真は令和3年9月1日に敷地南側(入間東部地区事務組合消防本部屋上)から撮影)

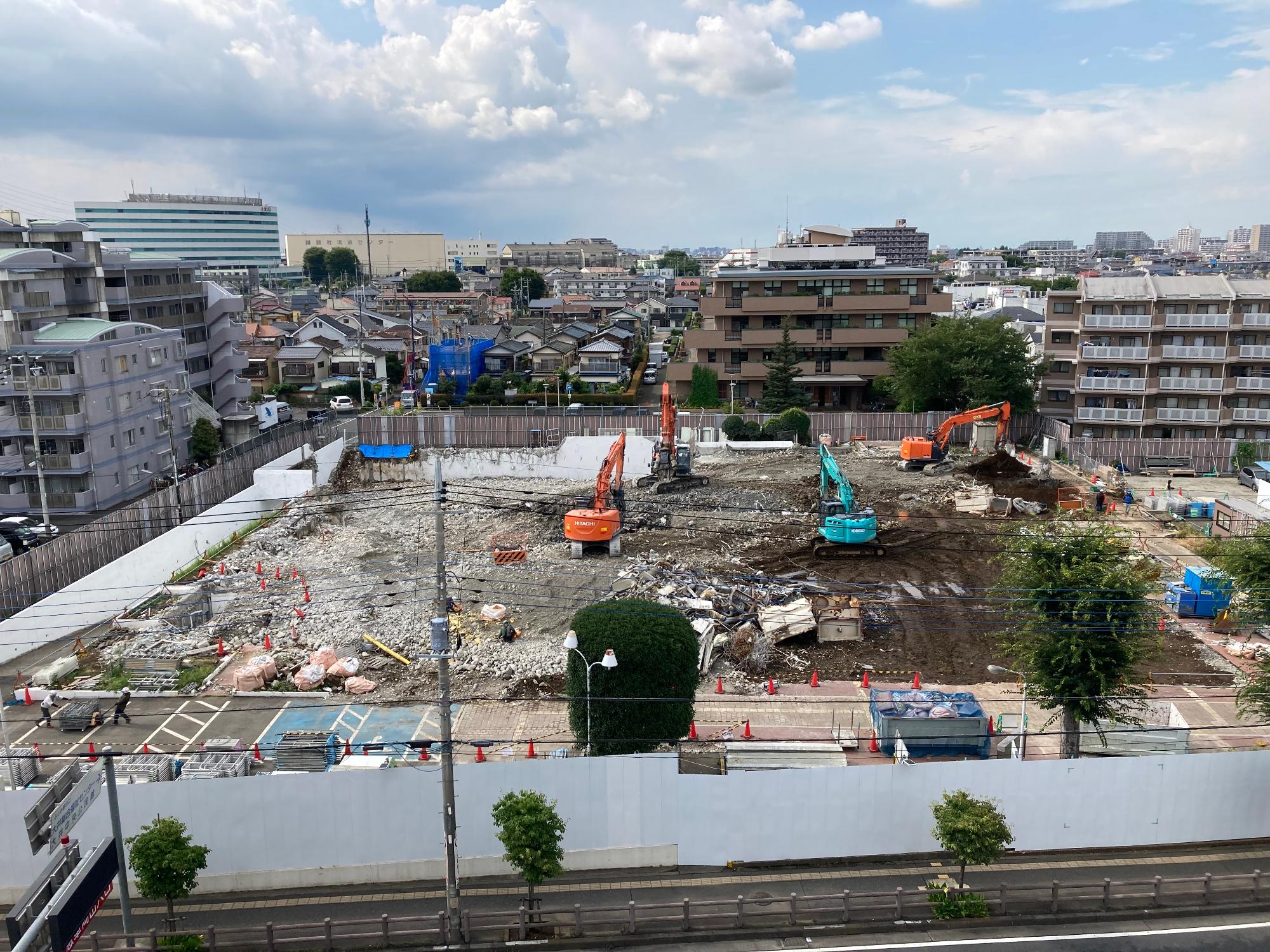

残っていた建物西面及び北面の壁を壊し、建物の地上部分の解体がほぼ終了しました。
(写真は令和3年7月30日に敷地南側(入間東部地区事務組合消防本部屋上)から撮影)
建物の東面から解体を進め、南面及び中央部分の解体が行われています。

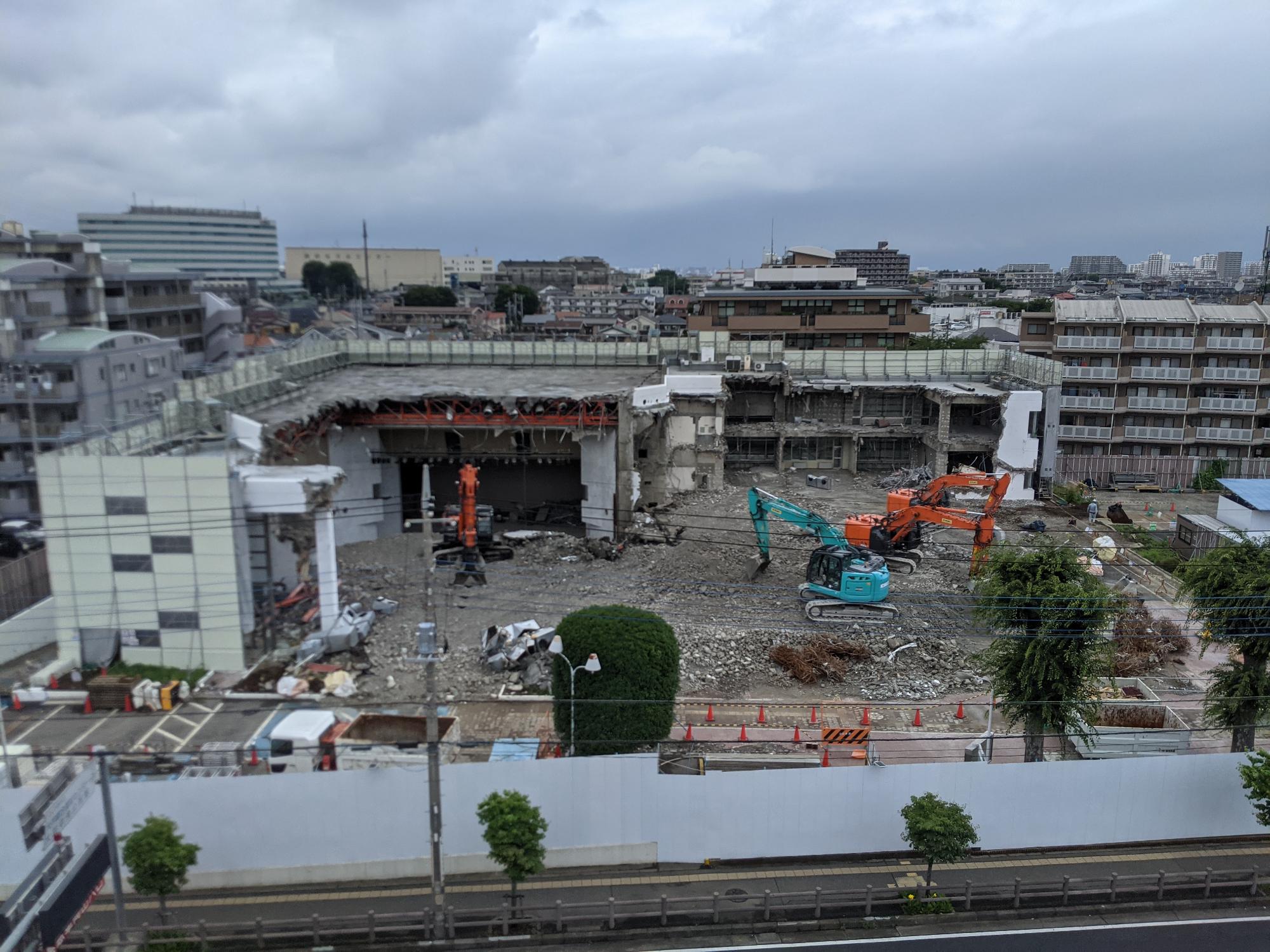

(写真は令和3年6月30日に建物南側(入間東部地区事務組合消防本部屋上)から撮影)

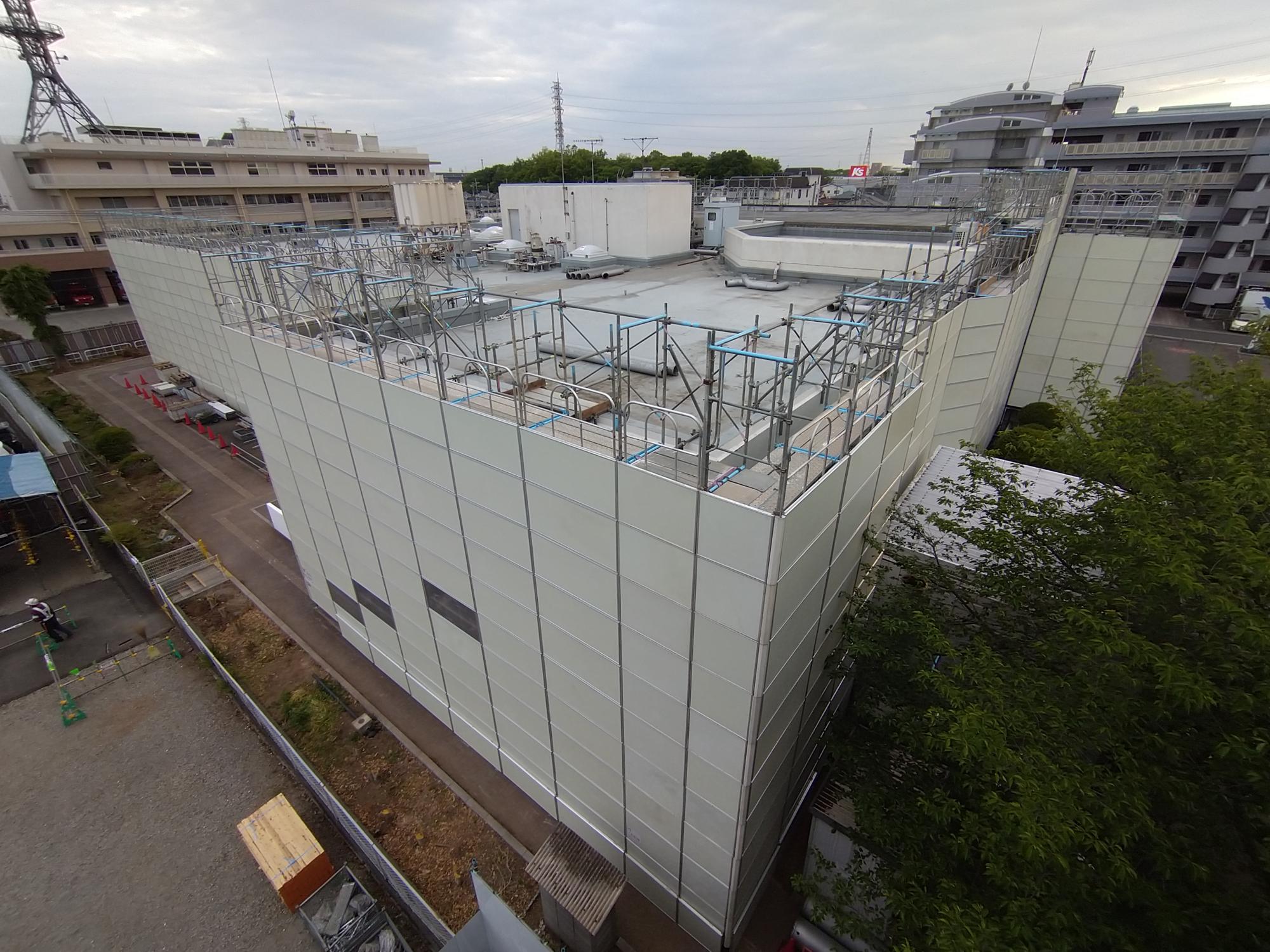

令和3年5月27日にアスベスト除去工事が完了し、建物東面の外部足場を取り外し、重機による建物の解体を開始します。
(写真は令和3年6月1日に建物北東側から撮影)

令和3年4月から5月にかけてアスベストの除去工事を行っています。
(写真は令和3年4月28日に建物北東側から撮影)

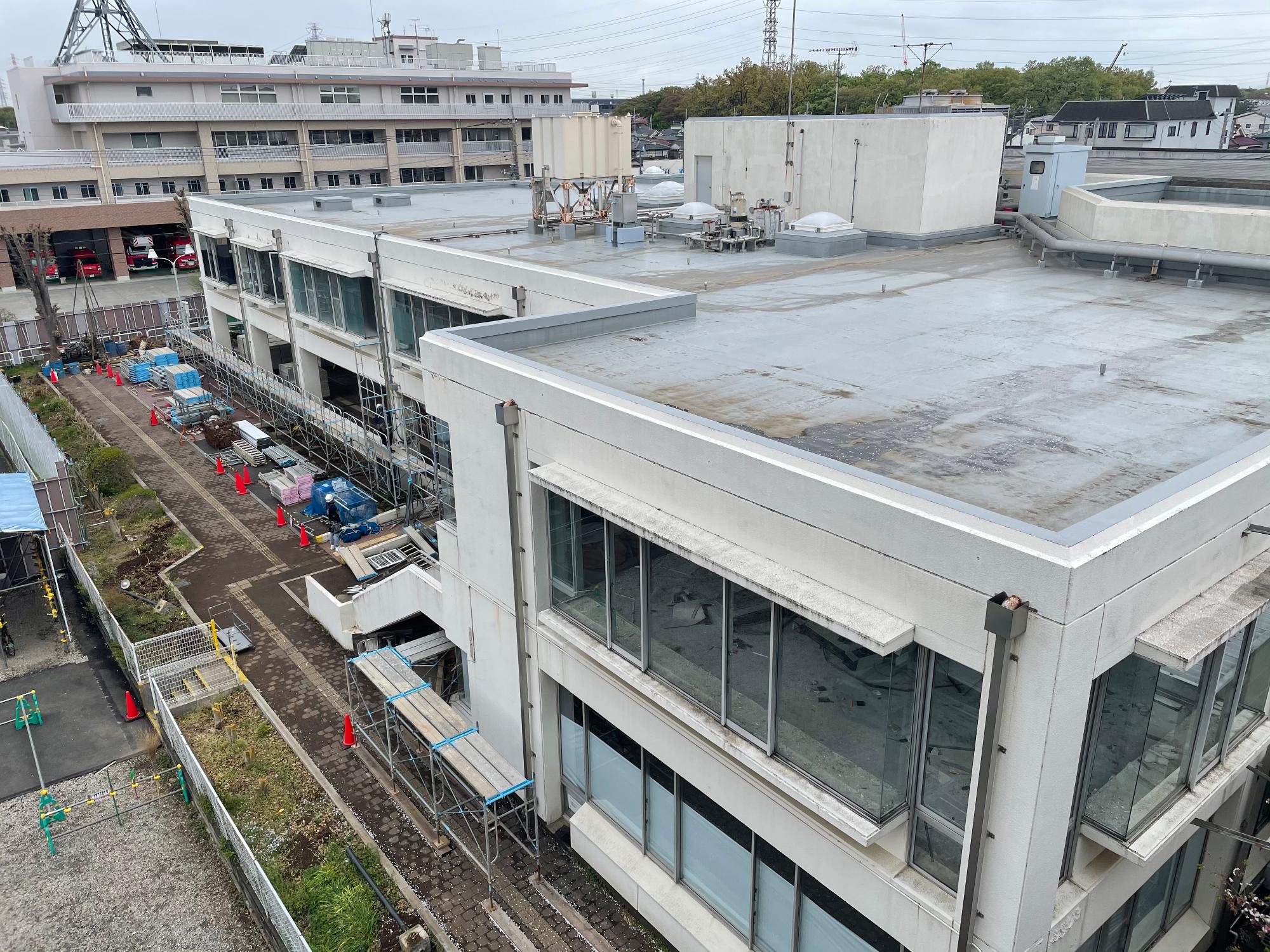

令和3年4月1日から、外部足場の設置が始まりました。
(写真は令和3年4月5日に建物北東側から撮影)

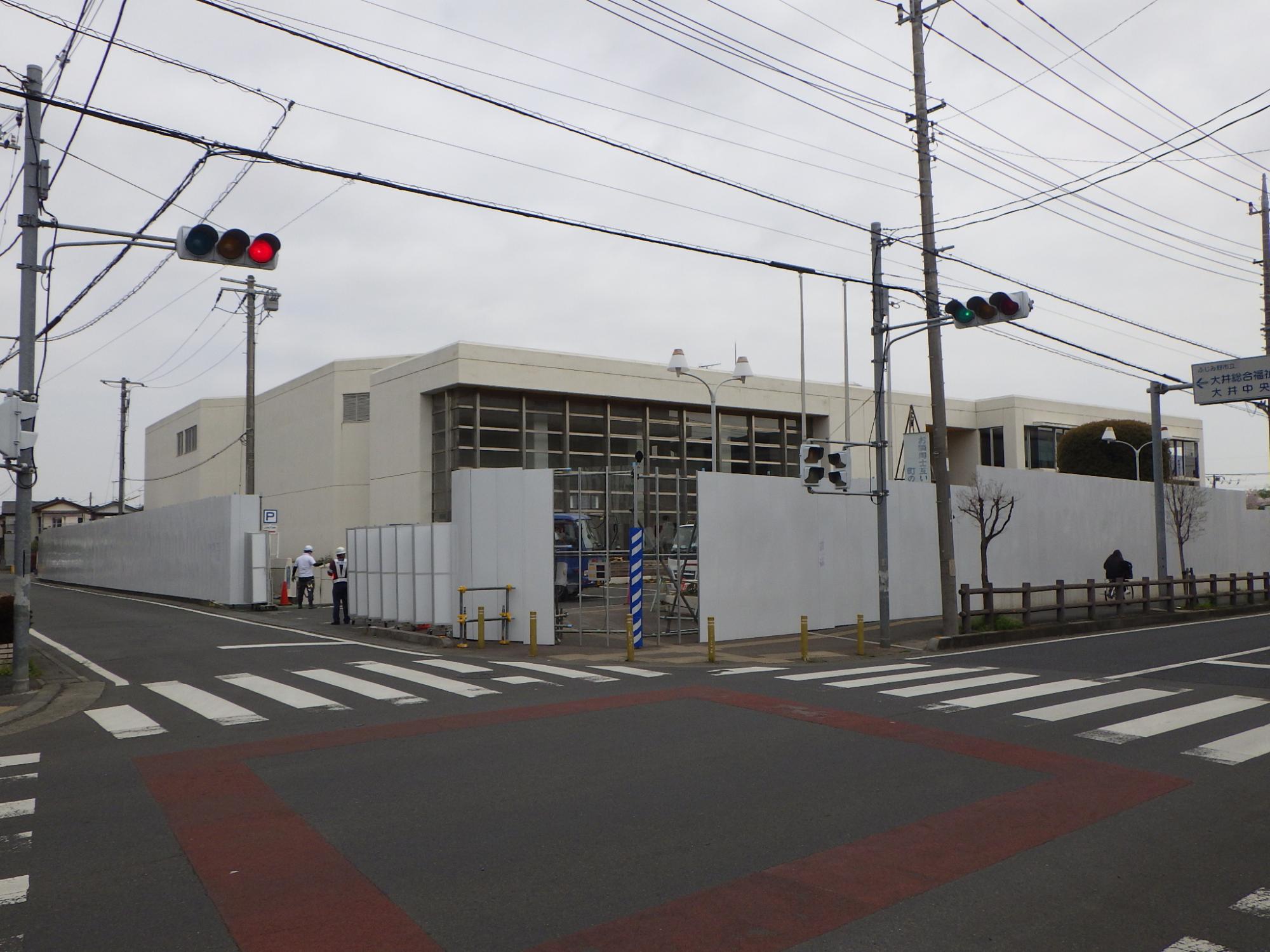

高さ3メートルの白色の仮囲いが設置され、備品等の搬出がほぼ終了しました。
(写真は令和3年4月1日に建物南西側から撮影)
(仮称)西地域文化施設(現大井中央公民館)の整備が始まりました
令和3年3月から大井中央公民館の解体に着手しました。本格的な舞台芸術の公演に対応した設備を設置するなど、様々な機能アップを図ることで、にぎわいのある文化の拠点づくりを進めてまります。
工期
既存施設の解体工事
令和3年3月1日から令和3年10月末日(予定)
建替施設の新築工事
令和3年11月初旬から令和5年6月下旬(予定)
概略工程表
| 内容 | 期間 | |
|---|---|---|
| 解体工事 | 解体工事 | 令和3年3月から令和3年10月 |
| アスベスト除去 | 令和3年3月から令和3年7月 | |
| 準備・仮設工事 | 仮囲いの設置 | 令和3年3月 |
| タワークレーン・外部足場 | 令和4年5月から令和5年4月 | |
| 土木・躯体工事 | 山留工事・掘削工事 | 令和3年11月から令和4年1月 |
| 基礎・地下躯体工事 | 令和4年2月から令和4年5月 | |
| 地上躯体工事 | 令和4年7月から令和5年1月 | |
| 鉄骨・仕上工事 | 鉄骨工事 | 令和4年5月から令和5年7月 |
| 仕上工事 | 令和4年11月から令和5年6月 | |
| 設備・外構工事 | 設備工事 | 令和4年2月から令和5年6月 |
| 外構工事 | 令和5年5月から令和5年6月 | |
(注意)令和3年9月から工事車両の出入りが多くなりますので、ご注意ください。
